【実家リノベ】2×4構造の家を住み継ぐ

京都市 H様邸

リフォーム|戸建て

建築中レポート

1. 2026年09月03日

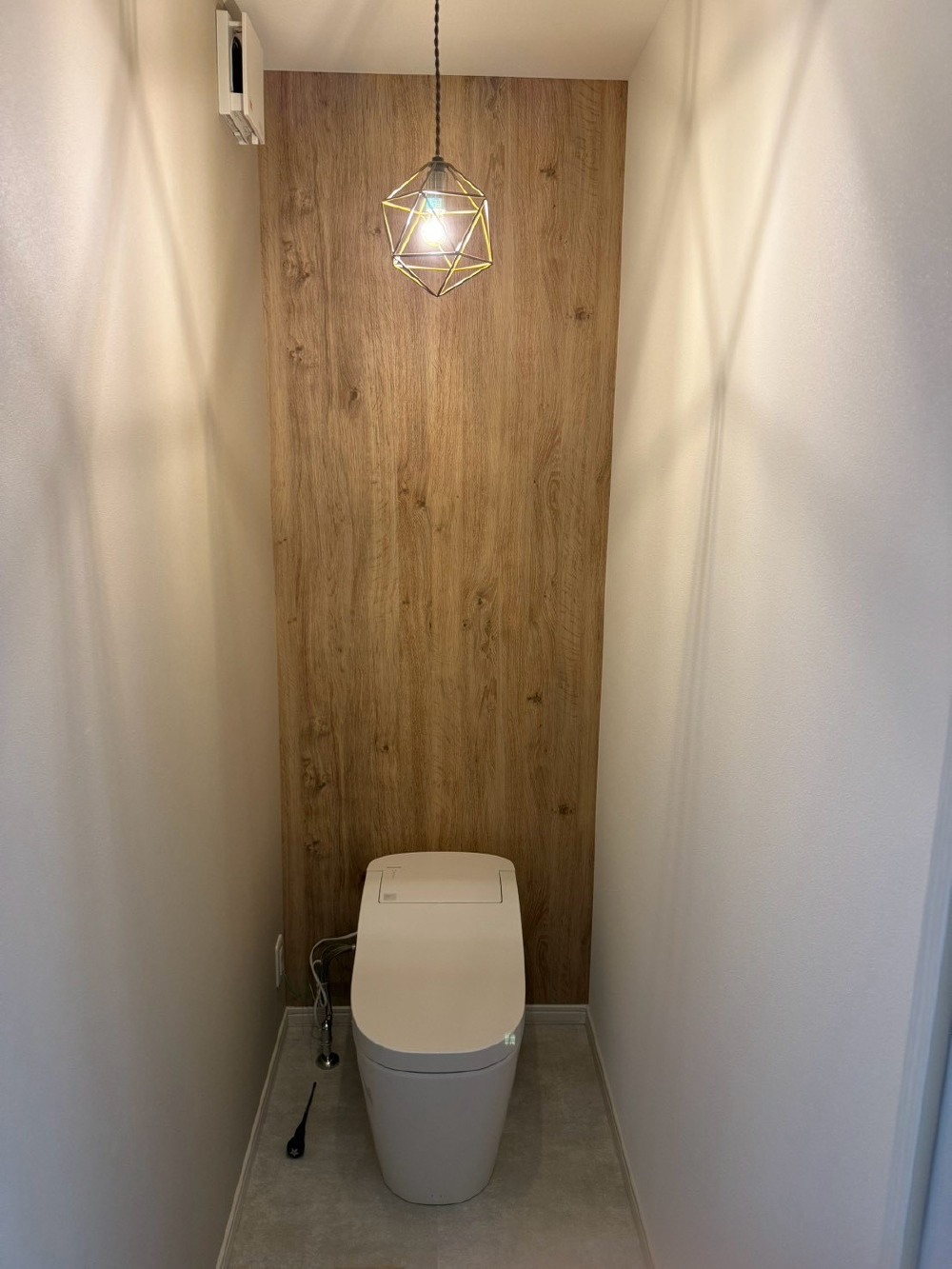

設備機器取り付け

設備機器取り付け

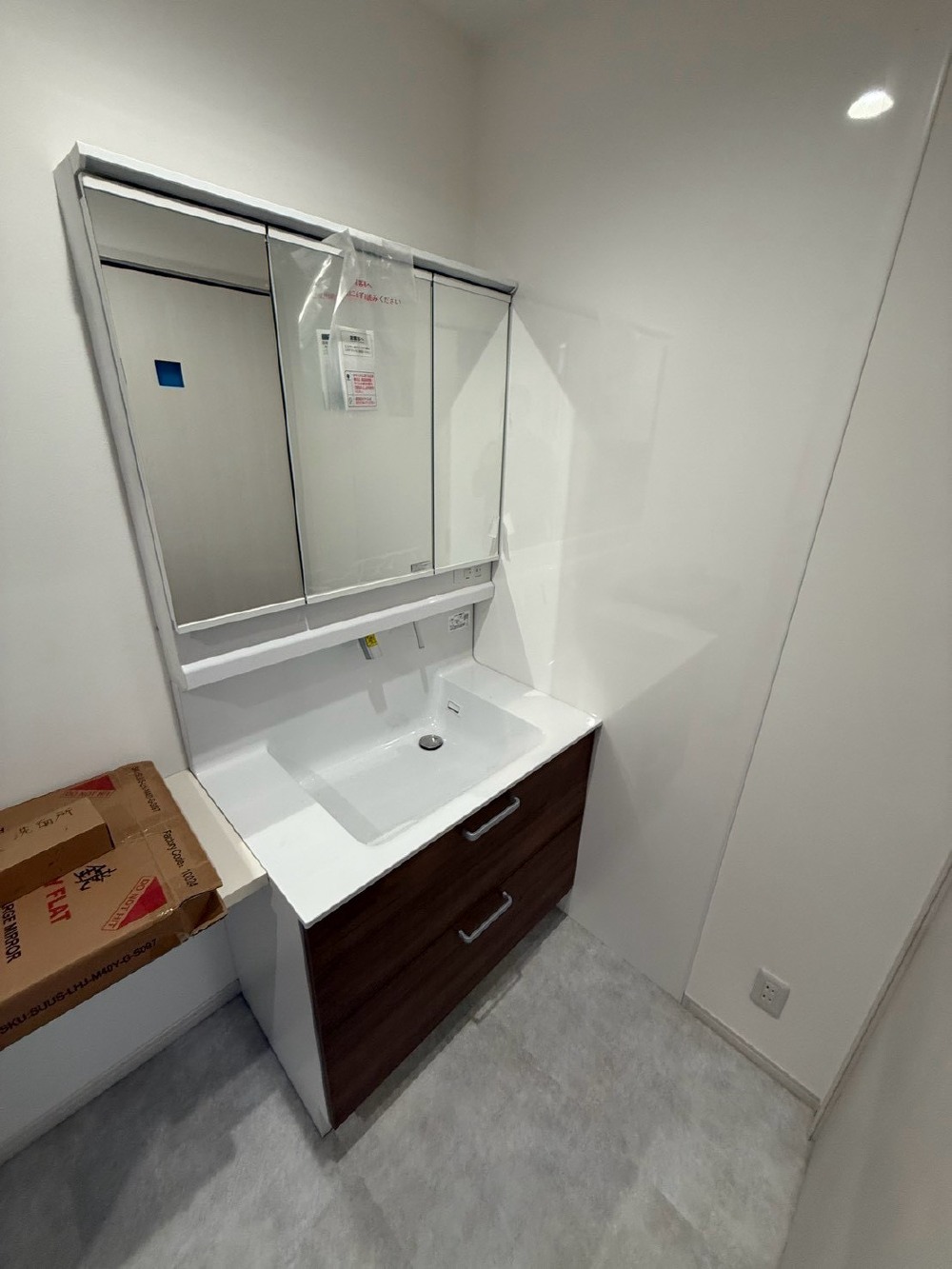

洗面化粧台を取り付けました。
TOTOのオクターブライトを採用しております。

2. 2026年09月02日
設備機器取り付け

設備機器取り付け

トイレを取り付けました。
PanasonicのアラウーノS160シリーズを採用しております。

3. 2026年09月01日
電気仕上げ

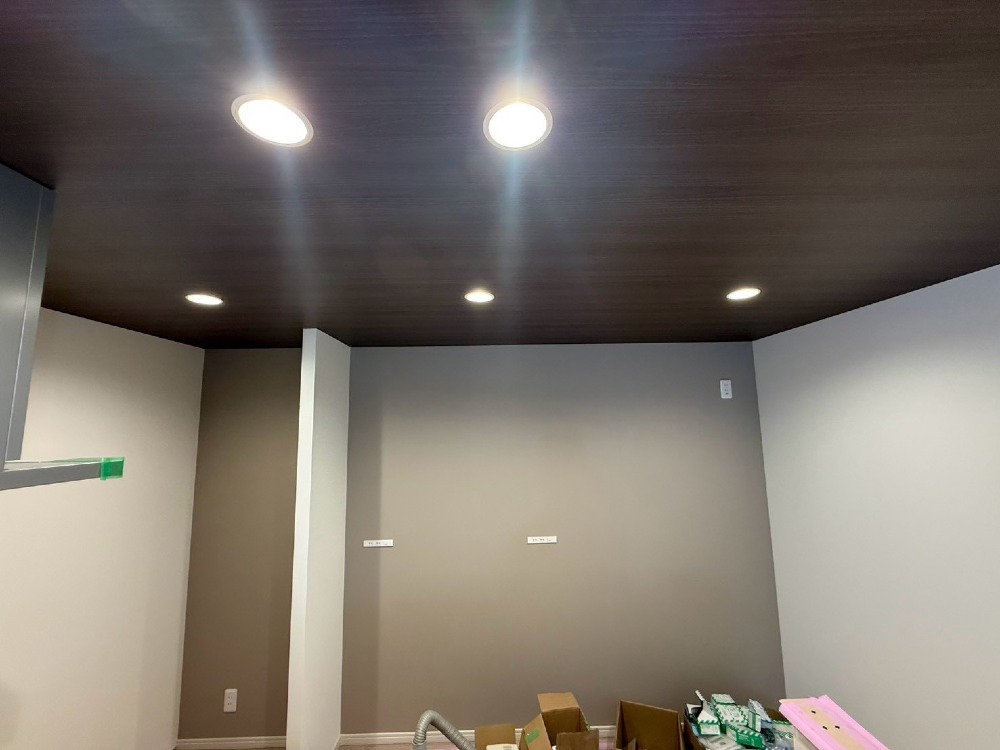

電気仕上げ

照明器具やコンセントスイッチなどを取り付けました。

4. 2026年08月29日

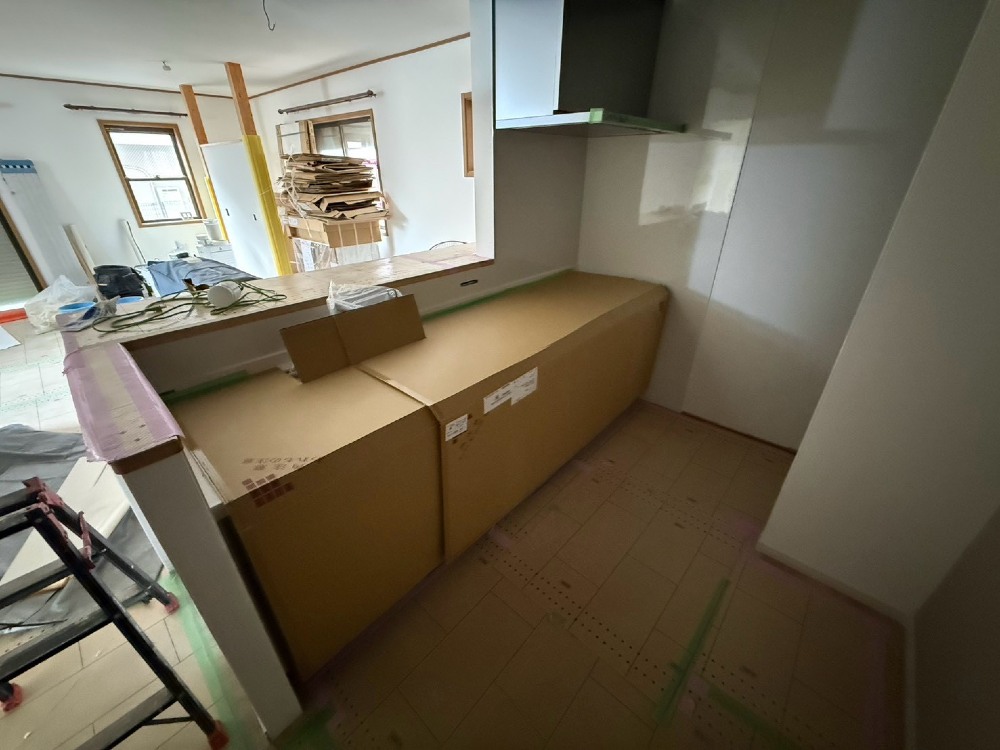

キッチン施工

キッチン施工

クロスが仕上がりシステムキッチンの施工をしました。
LIXILのシエラを採用しております。

5. 2026年08月28日

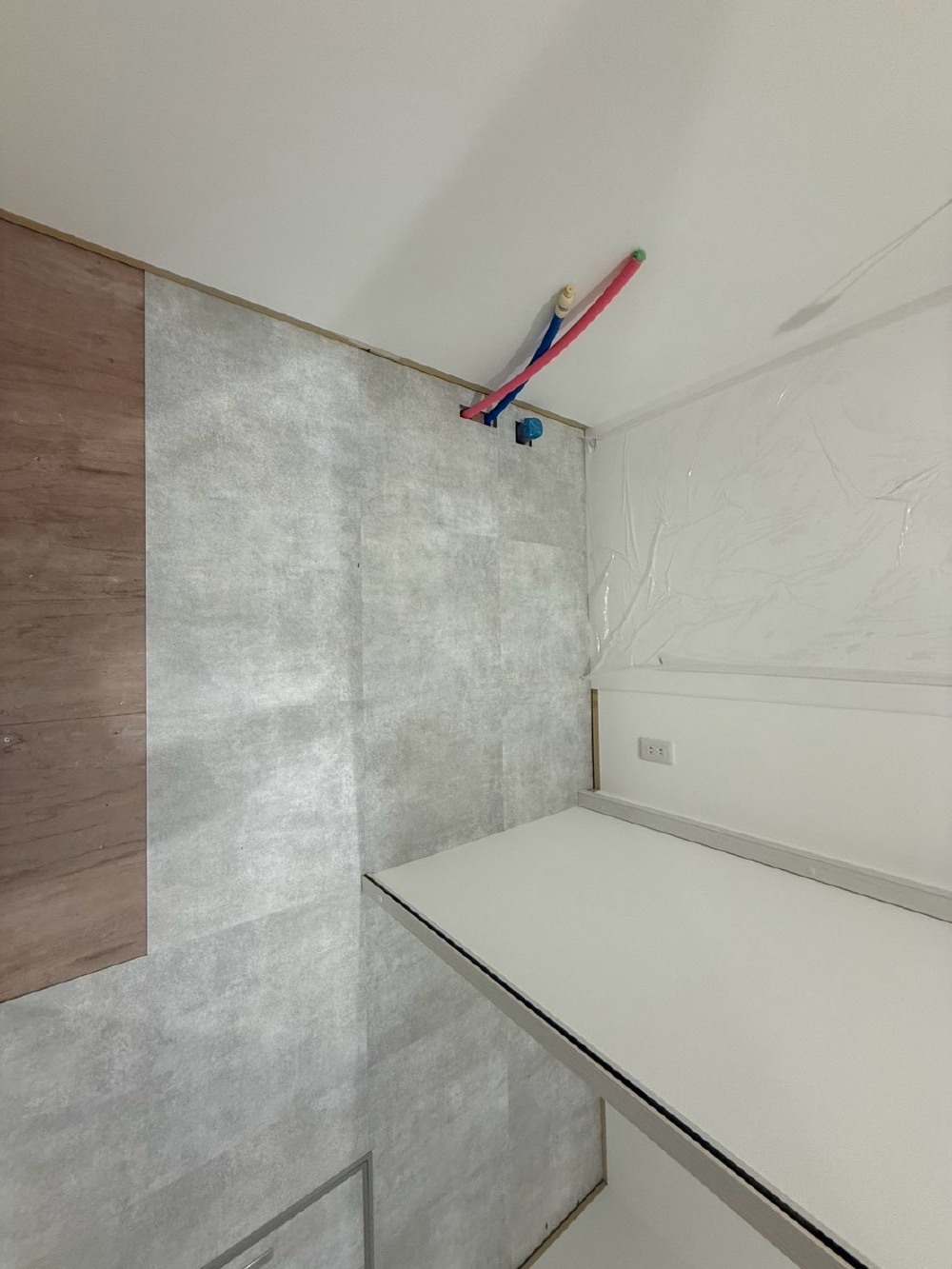

フロアタイル

フロアタイル

洗面所とランドリールームはフロアタイルを選定しております。
サンゲツのIS2086を採用しております。

6. 2026年08月27日

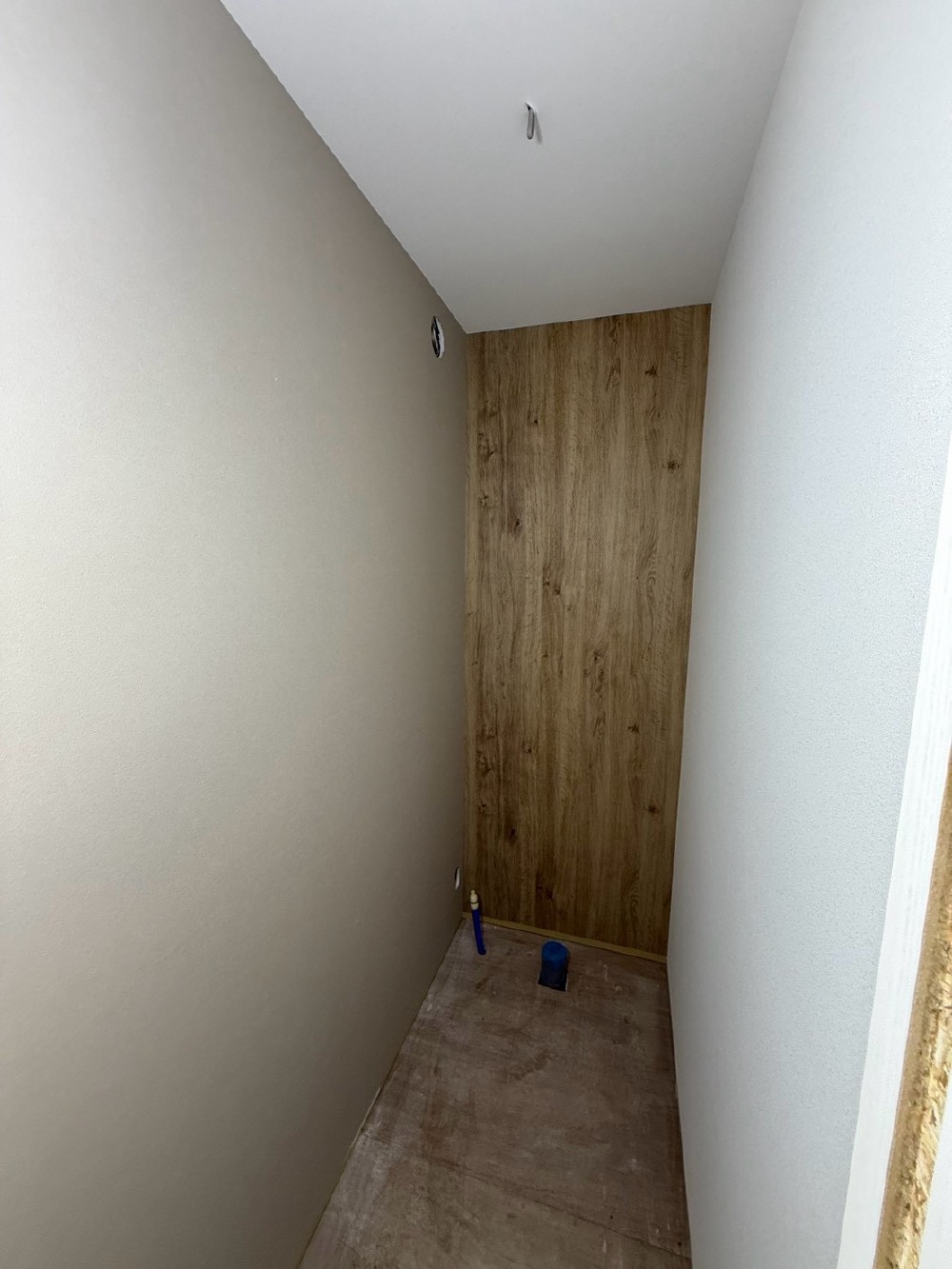

クロス

クロス

トイレは背面と左面はアクセントクロスにしております。
背面→リリカラ LL6103
左面→リリカラ LL6446
を採用しております。

7. 2026年08月26日
クロス

クロス

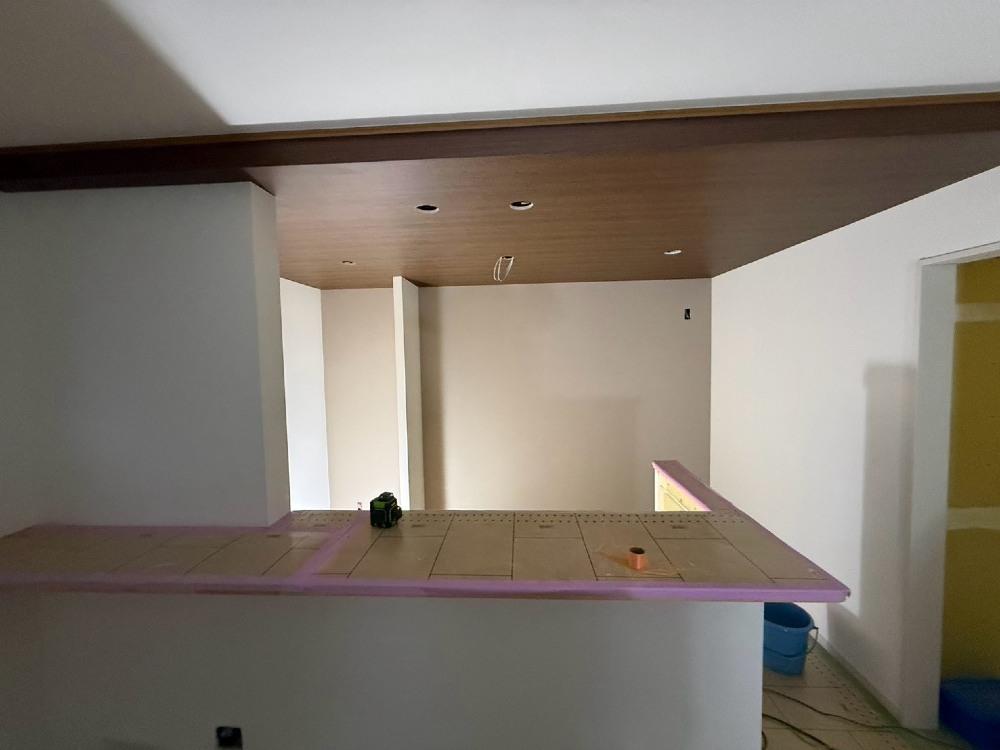

キッチン背面と下がり天井はアクセントクロスにしております。
下がり天井→リリカラ LW-1478
キッチン背面→サンゲツ SP2545
を採用しております。

8. 2026年08月24日

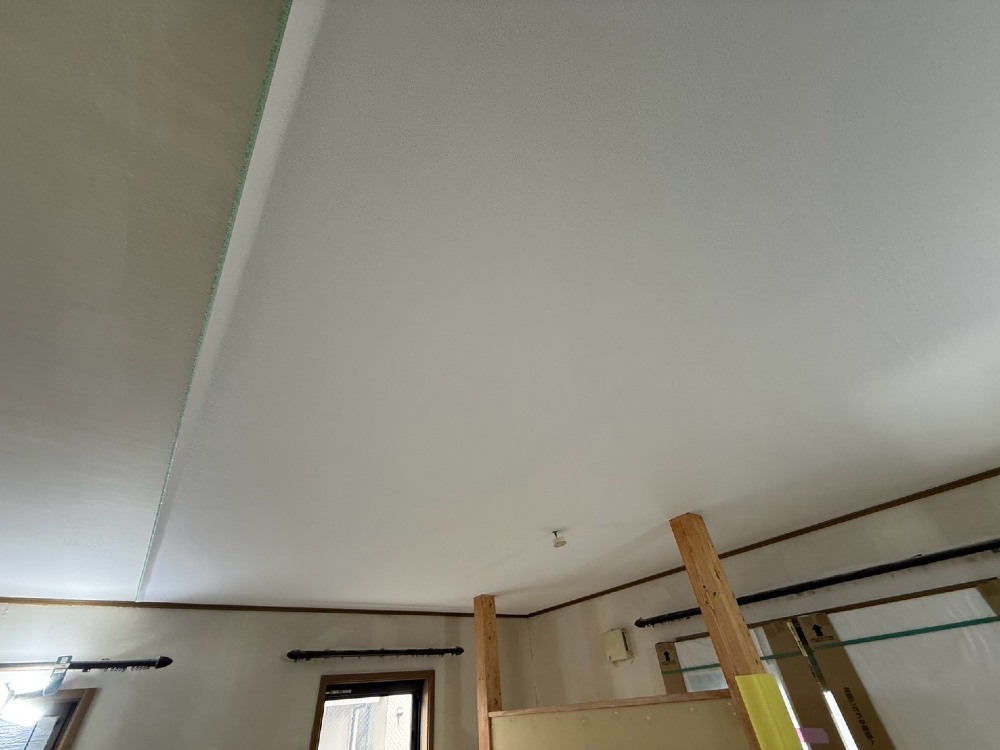

クロス貼り

クロス貼り

パテ処理後クロスを貼っていきます。
まずは天井からクロスを貼っていきます。

9. 2026年08月22日

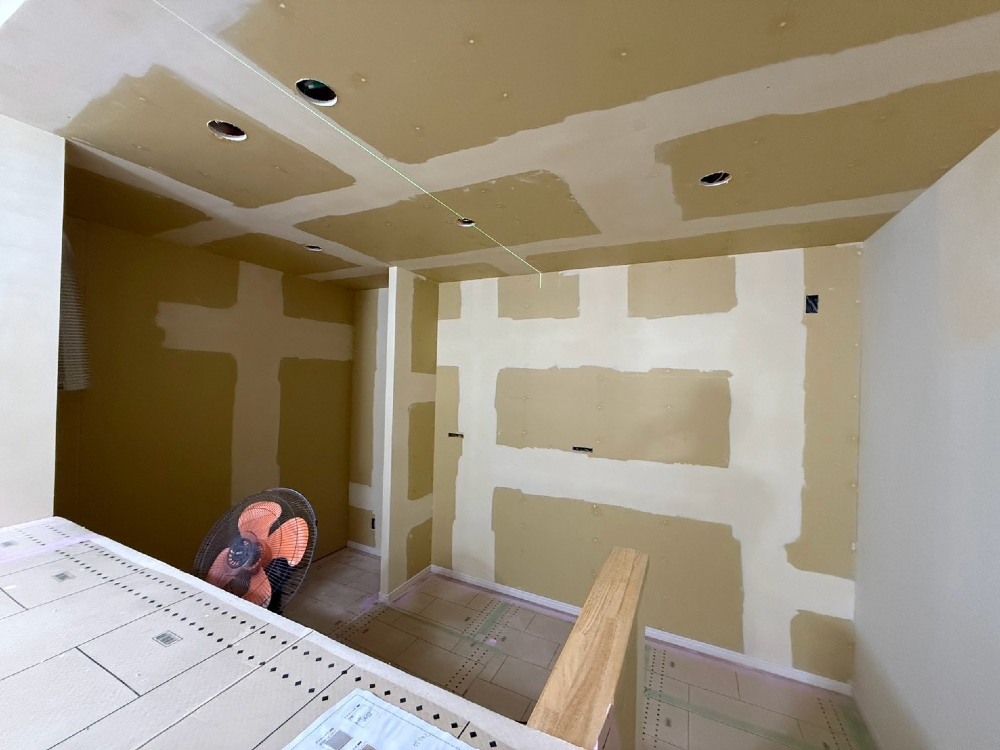

下地処理

下地処理

プラスターボードを張り替えた箇所などのジョイント部分などパテ埋めをしてクロスが綺麗に貼れるように下地処理を行います。

10. 2026年08月19日

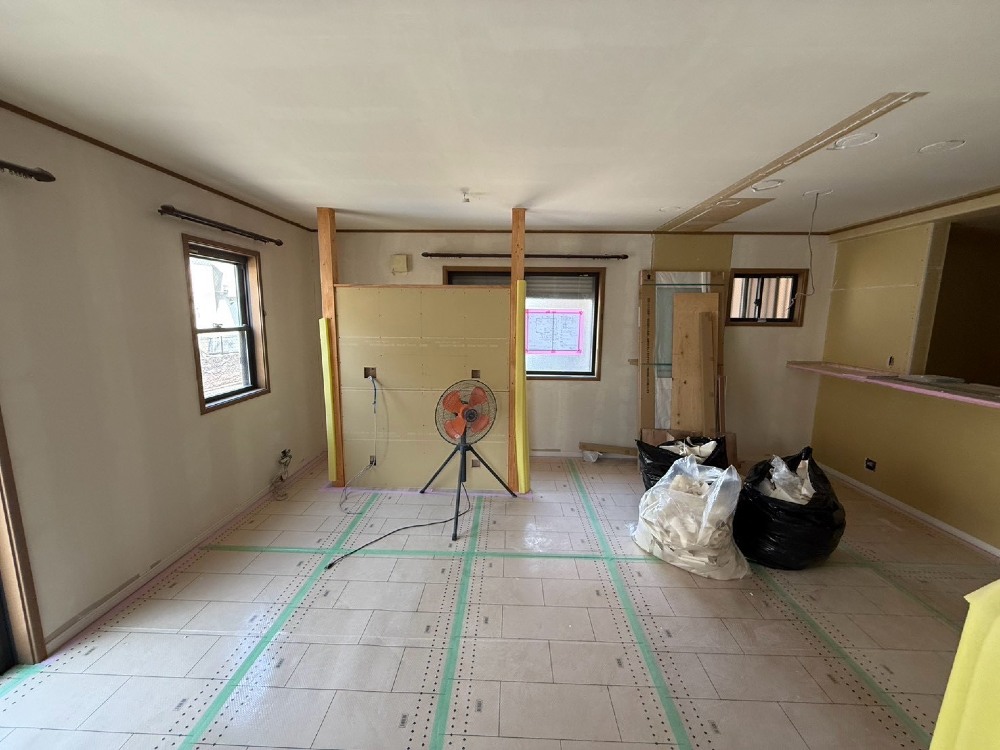

既存クロス捲り

既存クロス捲り

内部の工事も仕上げに入っていきます。
まずはクロスからになります。
既存のクロスを捲っていきます。

11. 2026年08月04日
外部塗装

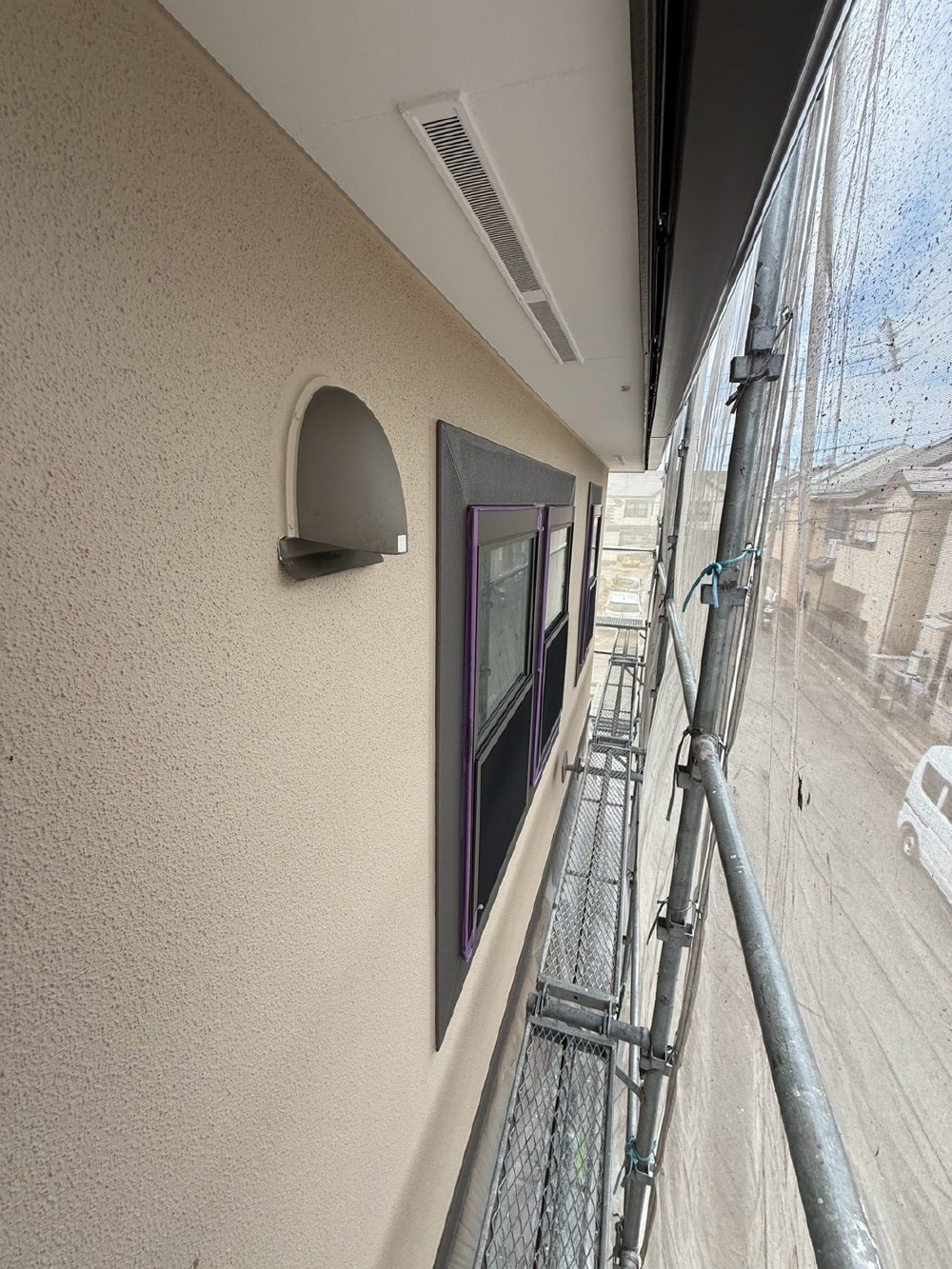

外部塗装

外壁の塗装を行いました。
外壁以外の軒天やサッシ廻りの額縁や雨樋なども塗装しました。

12. 2026年07月30日
屋根塗装

屋根塗装

コーキングが乾いたので屋根外壁を高圧洗浄し塗装に入ります。
屋根を塗装しました。

13. 2026年07月29日
棚板加工

棚板加工

可動棚に使用する棚板を加工していただきました。
こちらもぶつかっても怪我しないよう一部Rを取っております。

14. 2026年07月28日
外部コーキング

外部コーキング

外壁塗装をする前に水が侵入する恐れのあるところに変性のコーキング材を充填していきます。
コーキングが乾いたら外壁洗浄を行い外壁塗装にはいります。

15. 2026年07月27日
壁掛けテレビ用壁

壁掛けテレビ用壁

壁掛けテレビ用の壁をたてました。
ボードで柱を隠すのではなくあえて柱を出して真壁で仕上げております。
こちらの柱も塗装をして仕上げになります。
壁掛けテレビの裏側は可動棚を設置予定になります。

16. 2026年07月24日
キッチンカウンター造作

キッチンカウンター造作

キッチンカウンターの造作をしました。
ゴムの集成材を使用し大工さんに加工していただきカウンターを作りました。
角はRを取ってぶつかっても怪我をしないようにしております。
最終はクリア塗装をかけての仕上げとなります♪

17. 2026年07月23日
UB施工

UB施工

ユニットバスを設置しました。
サイズは1616でPanasonicのオフローラを採用しております。

18. 2026年07月16日
三角開口枠

三角開口枠

三方の開口枠を四角形にするのではなく、アクセントになる三角の形にします。
枠は集成材で制作し、後に塗装で仕上げていきます。
施工したてのため、突っ張りをし固定していきます。

扉までは不要、でも目隠しは欲しいから垂れ壁付けてカーテン等で・・・、というシーンに開口枠はオススメです。

19. 2026年07月16日
左官補修

左官補修

ラスカットの上にモルタル補修をしていき、壁を作っていきます。

20. 2026年07月14日
建具枠取付

建具枠取付

扉を付ける前に、扉とは別部材となる建具枠を取付していきます。

21. 2026年07月14日
外壁補修

外壁補修

元々窓があった場所を大工さん・左官屋さんにて塞いでいきます。
先ずは大工さんによって左官用の合板、ラスカットにて塞ぎます。

22. 2026年07月14日
床養生

床養生

床工事が終わると傷がつかない様、養生をしていきます。

23. 2026年07月13日
サッシ取付

サッシ取付

和紙の腰窓だった場所に、浴室となる浴室用の窓を取付しました。
浴室の窓なのでサイズは一番小さく、防犯性もプライバシーも考慮しています。

24. 2026年07月11日
リフォーム用床材 パナソニック ウスイータ上貼り

リフォーム用床材 パナソニック ウスイータ上貼り

既存の床は捲らず、上貼り材にて意匠替えをしていきます。
商品はパナソニック ウスイータになり、厚みは1.5㎜と薄く掃出し窓と干渉することなく、仕上げるためリフォームにピッタリな商材です。

25. 2026年07月10日
キッチンパネル貼り

キッチンパネル貼り

清掃性があるキッチンパネルを洗面台が設置される場所に張り付けます。

26. 2026年07月09日
キッチン前腰壁新設

キッチン前腰壁新設

キッチン前の腰壁になります。
先ずは木下地施工です。

27. 2026年07月03日
合板貼り

合板貼り

床下断熱が終われば合板にて伏せていきます。
新しく浴室が設置される場所はコンクリートのままで終えます。

28. 2026年07月01日
枕棚取付

枕棚取付

ウォークインクローゼットに新しく枕棚パイプを取付します。
壁面で耐力を持たせるため壁面補強が必要です。

29. 2026年06月29日
床下断熱

床下断熱

元々の和紙が今度は水回りの部屋になり、畳だったため床高さが変わります。
そのため畳下の合板・横架材を撤去しました。
新しく横架材を掛け、横架材間にミラフォームをはめていきます。

30. 2026年06月24日
解体工事 設備機器撤去

解体工事 設備機器撤去

設備や配線の切離しを終えると本格的に解体工事が始まります。
手前に床から配管が立ち上がっていた所はキッチン。奥の壁紙が貼られていない部分はユニットバスが設置されていました。
