【好きなモノに囲まれて】楽しい暮らしの家づくり

京都市 Y様邸

リノベーション|マンション

建築中レポート

1. 2026年07月10日
内窓設置

内窓設置

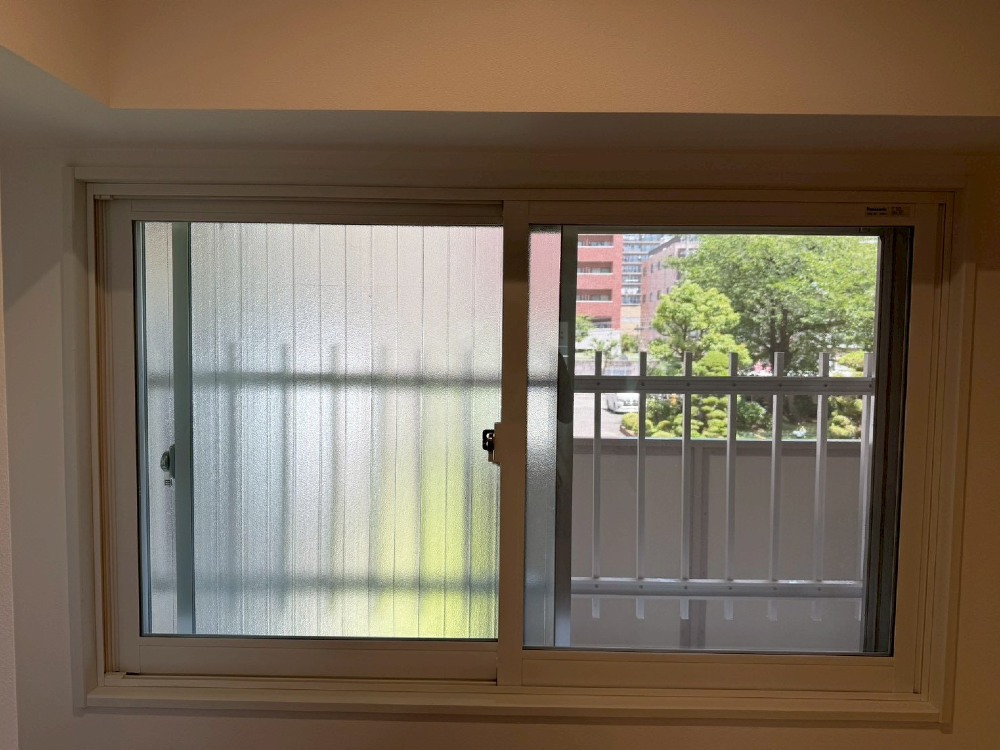

内窓を設置しました。
こちらはPanasonicの内窓になります。

2. 2026年07月09日
養生捲り

養生捲り

美装工事に入る前に養生を撤去していきます。

養生で見えなかったキッチンが見えました♪
タカラスタンダードのシステムキッチン
レミューを採用しております。

3. 2026年07月08日
洗面化粧台取り付け

洗面化粧台取り付け

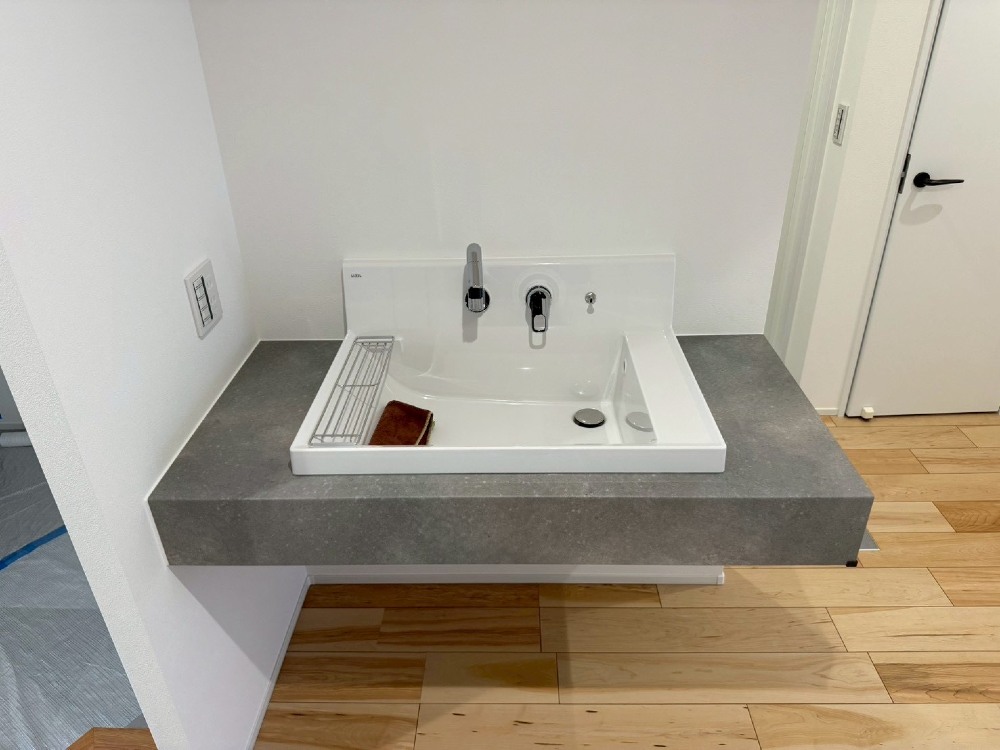

洗面化粧台を取り付けました
こちらは壁つけの洗面化粧台になります。LIXILのカスタムバニティを採用しております。

4. 2026年07月08日
トイレ取り付け

トイレ取り付け

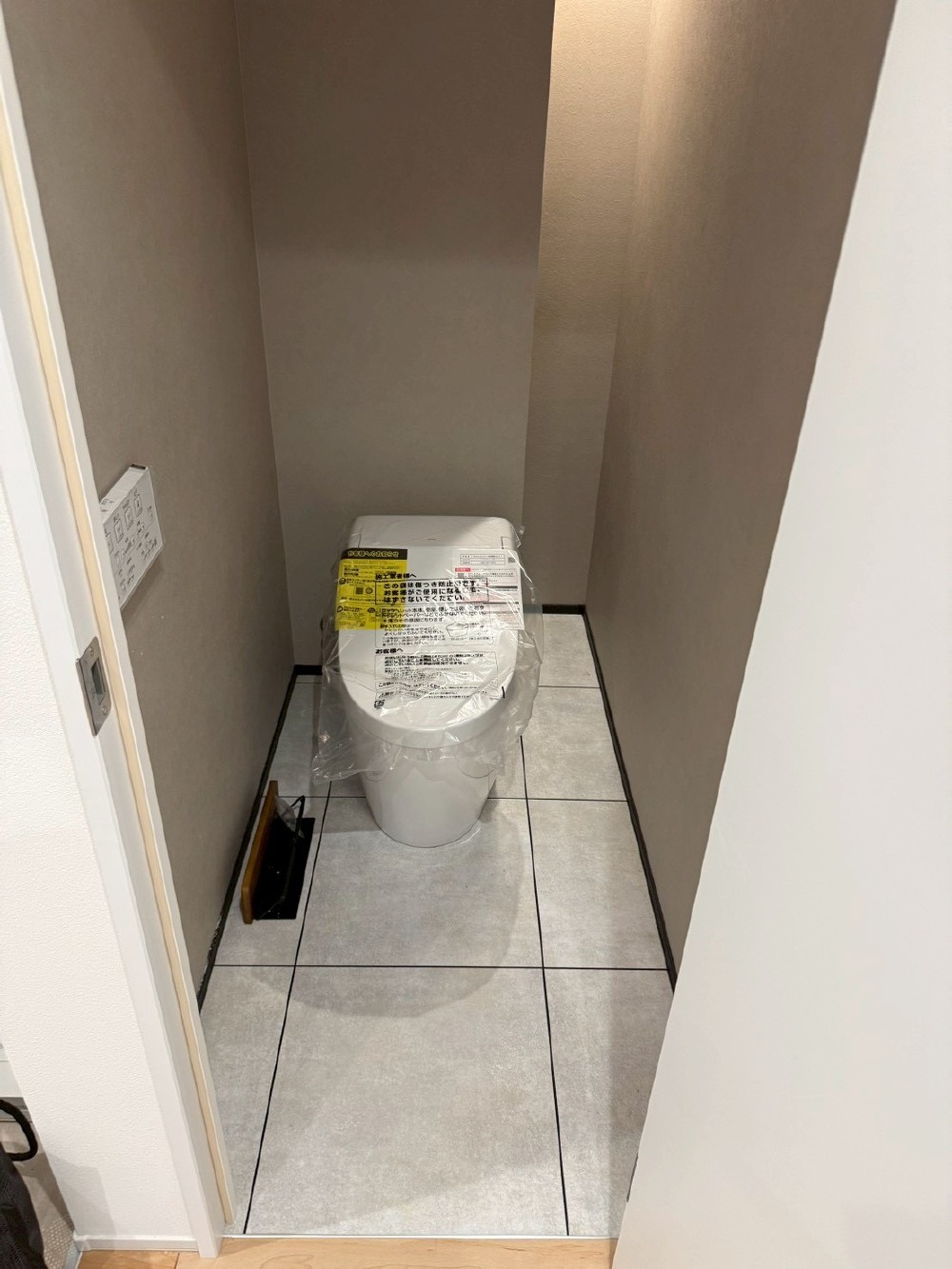

トイレを取り付けました。
トイレはTOTOのGGA1を採用しております。

5. 2026年07月06日
キッチン施工

キッチン施工

内装工事が終わりシステムキッチンの施工になります。
タカラスタンダードのキッチンを採用しております。

6. 2026年07月03日
トイレフロアタイル貼り

トイレフロアタイル貼り

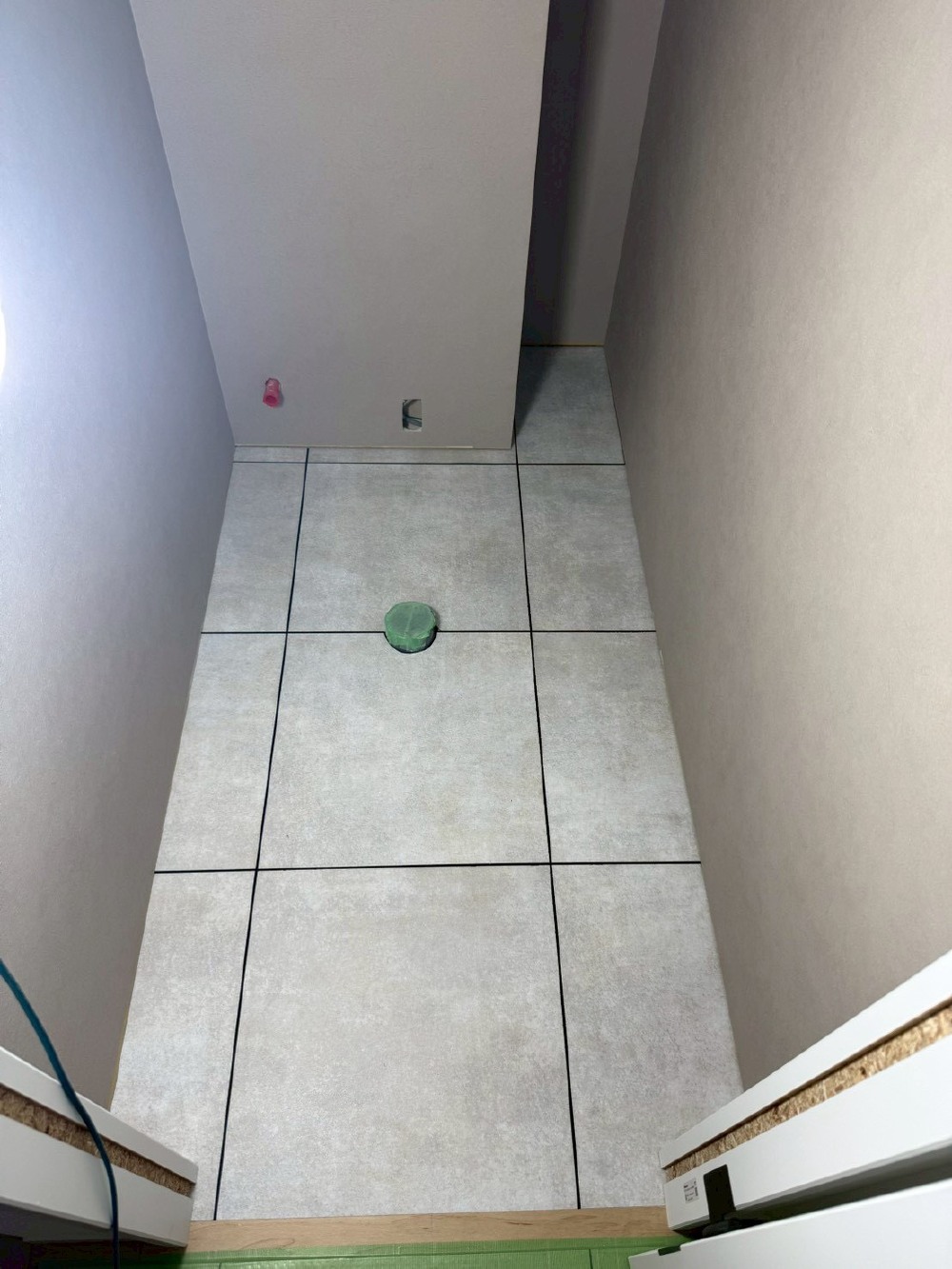

トイレのフロアタイルを貼りました。
こちらはフロアタイルとフロアタイルの間に目地棒を入れて施工しております。
目地棒を入れることによりタイルのような仕上がりになります♪
サンゲツ IS-2086の457角のものを採用しております。

7. 2026年07月02日
フロアタイル貼り

フロアタイル貼り

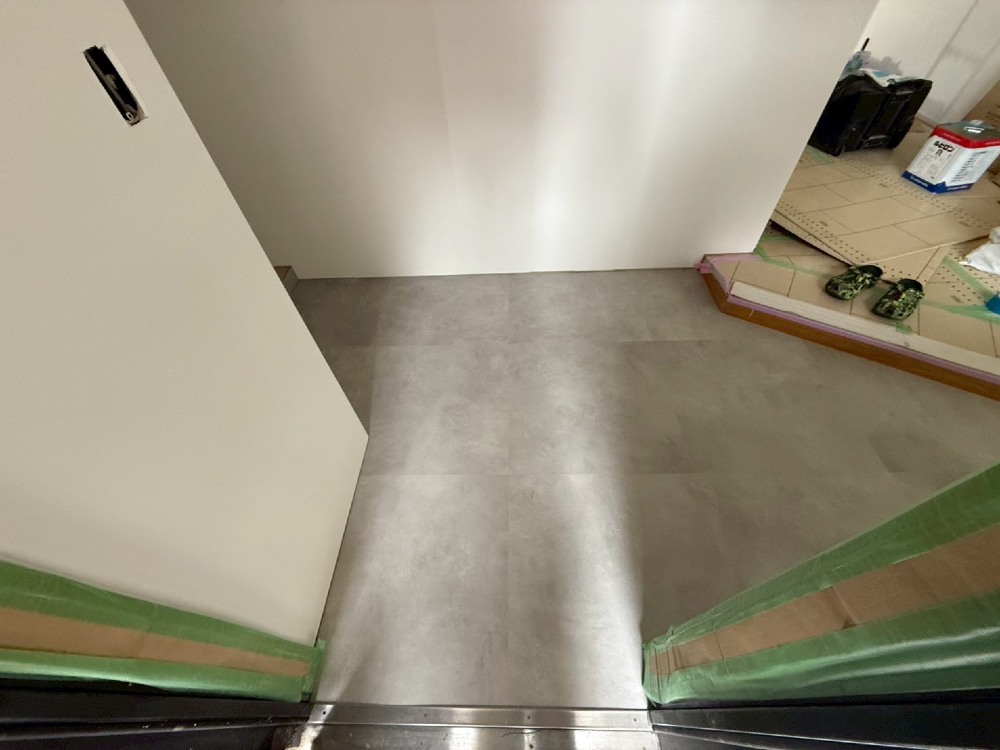

玄関のフロアタイルを貼りました。
広々とした土間にモルタル調のフロアタイルが素敵です♪
こちらはサンゲツのIS-2070-B
606角のタイプを採用しております。

8. 2026年07月01日
クロス貼り

クロス貼り

トイレのみクロスを変えております。
こちらはルノンのRH-9046を採用しております。

9. 2026年06月29日
クロス貼り

クロス貼り

パテ処理がおわりクロスを貼っていきます。
ほとんどのお部屋の天井と壁のクロスを統一しております。
サンゲツのSP-2530を採用しております。
天井と壁を一緒にアクセントクロスがないことで統一感あり広々感じます!

10. 2026年06月25日

クロス パテ処理

クロス パテ処理

大工工事が終わり仕上げの内装工事に入ります。
まずはクロス工事になります。

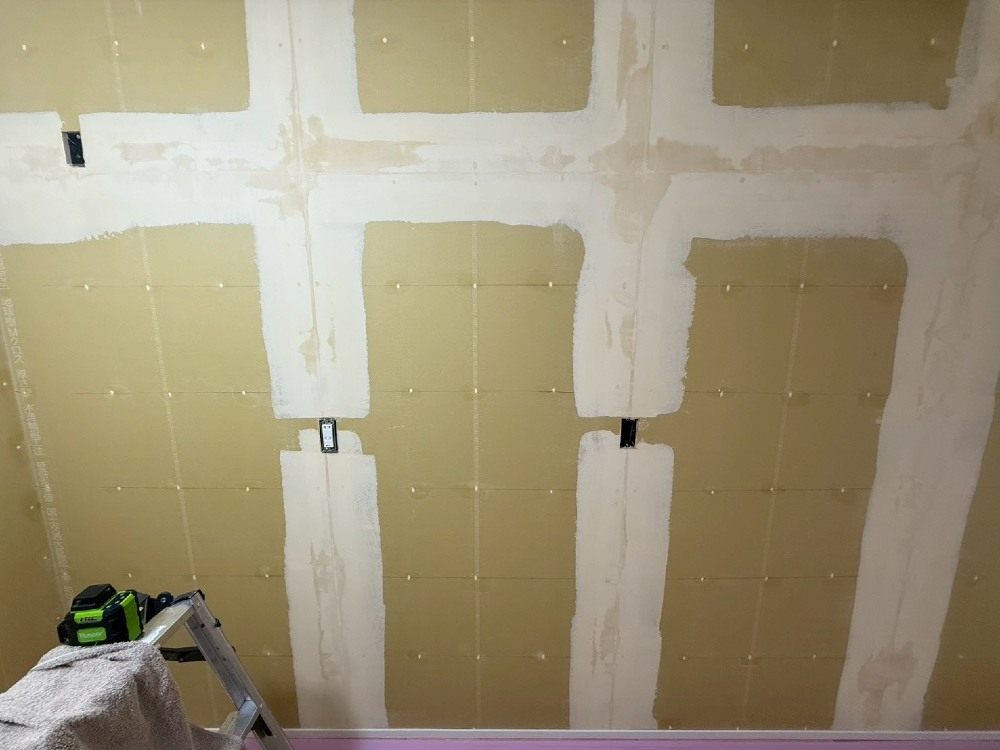

クロスを貼る前にプラスターボードのジョイント部分やビスの打っている箇所にパテ処理をしてクロスを貼った際に凹凸がでないようにしていきます。

11. 2026年06月24日
玄関土間左官補修

玄関土間左官補修

玄関土間が広くなるのでモルタルで高さをそろえ乾燥させたのちにレベラーで床を水平にならしていきます。
これで綺麗にフロアタイルが施工できます。

12. 2026年06月15日
アミス取り付け

アミス取り付け

リビングに入る建具は三協アルミのアミスの方引きの2枚扉を採用しております。
まだ保護フィルムが貼ってますが剥がすと透明のアクリルで中桟もなしのタイプなのでかなり開放的ですね!

13. 2026年06月12日
ボード開口

ボード開口

大工さんがボードをはれたら実際にコンセントやスイッチがつく位置に電気屋さんが開口を開けていきます。

14. 2026年06月08日
窓枠取り付け

窓枠取り付け

新しい窓枠を取り付けました。
窓枠はPanasonicのベリティスの窓枠のしっくいホワイトを使用しております。

15. 2026年06月08日
建具枠取り付け・建具取り付け

建具枠取り付け・建具取り付け

建具枠を取り付け建具をとりつけました。

16. 2026年06月06日
壁ボード貼り

壁ボード貼り

窓がない面の壁のプラスターボードを施工しました。
こちらもあとで棚など好きな位置に取り付けできるようにご指定いただいた箇所はガイナー合板で施工しております。

17. 2026年06月05日
ユニットバス設置

ユニットバス設置

ユニットバスの施工しました。
タカラスタンダードのグランスパの1616サイズを採用しております。

18. 2026年06月03日
天井ボード貼り

天井ボード貼り

天井のプラスターボードを施工しました。
あとで好きなところにカーテンレールなど取り付けれるように、
ご指定いただいた箇所は全てガイナー合板という表面がボードと同じ素材で処理されている合板を貼っております。

19. 2026年06月02日
床養生

床養生

フローリングが貼り終わりましたのでフローリングを貼った箇所の床を養生しました。

20. 2026年05月30日
框・フローリング貼り

框・フローリング貼り

パーチクルボードが全体に貼れたら
框を入れてフローリングを貼っていきます。
框・フローリングはTOYOTEXの
匠ラスティックハードメイプルを採用してます。

21. 2026年05月27日
パーチクルボード床あげ

パーチクルボード床あげ

L45の規定を取るために専用の束を使用しパーチクルボードで床の下地を作っていきます。

22. 2026年05月25日
壁断熱

壁断熱

外部に面してる面に断熱材を入れていきます。
使用しているのはミラフォームの3種Bになります。

23. 2026年05月22日
天井下地

天井下地

新たに天井の下地を施工していきます。
天井は303ピッチで木材を入れていきます。

24. 2026年05月21日

天井下地

壁の木工事に続き、天井の下地に入っていきます

25. 2026年05月18日
設備配管仕込み

設備配管仕込み

外周部の下地が決まったので墨出しを行い設備配管の仕込みを行いました。

26. 2026年05月15日
壁下地工事

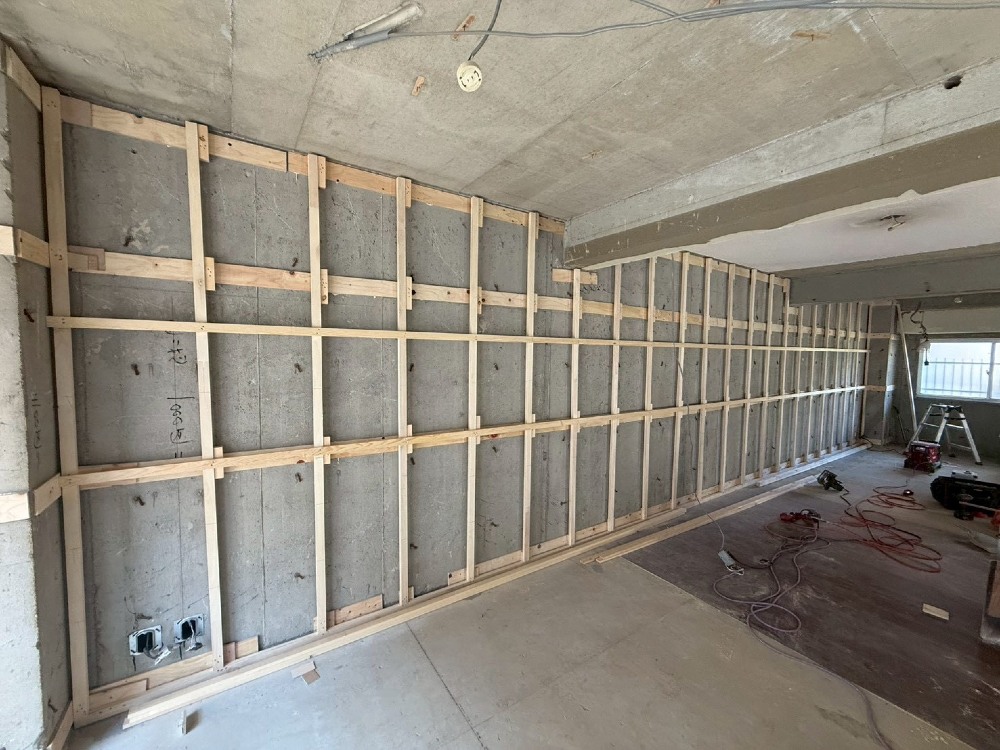

壁下地工事

スケルトンにしたので躯体が剥き出しになりました。
躯体の傾きを木下地で垂直に直していきます。

27. 2026年05月14日

解体工事

解体工事

ほとんどの解体が終わり残りは搬出のみとなります。

28. 2026年05月12日
解体工事

解体工事

スケルトンにするために各所搬出を行いながら解体していきます

29. 2026年05月11日
設備機器切り離し

設備機器切り離し

解体前の水道、ガス、電気の切り離しを行い解体ができる準備をしていきます。
