【実家を2世帯住宅に】鉄骨3階大型スケルトンリノベーション

中京区 K様邸

すべて|すべて

建築中レポート

1. 2026年02月07日

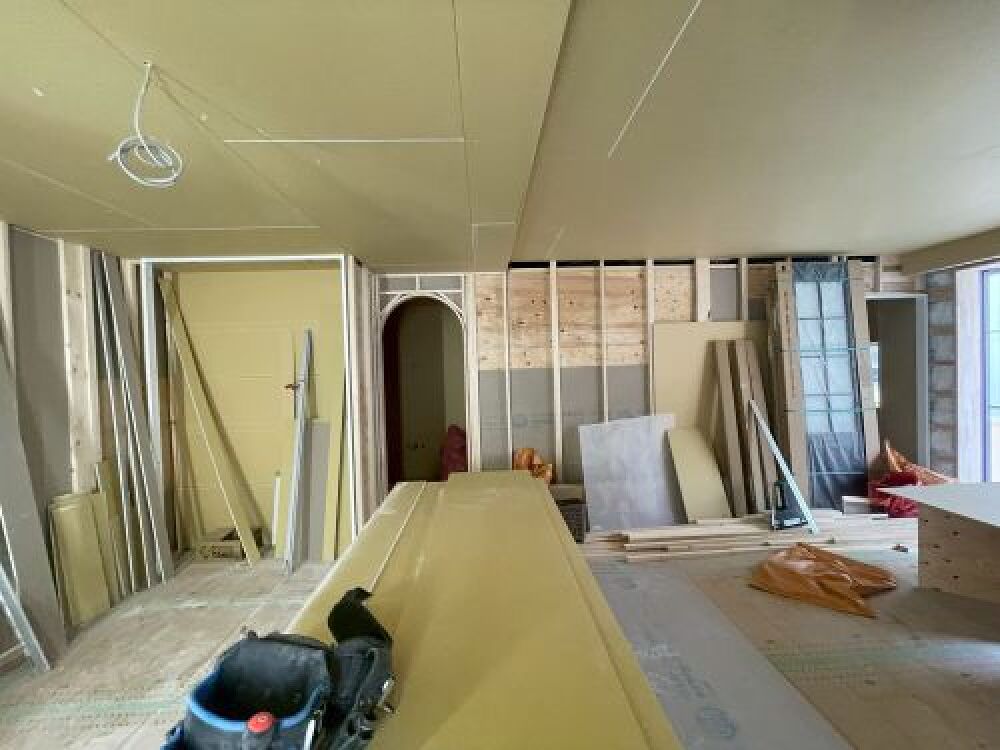

PB貼り

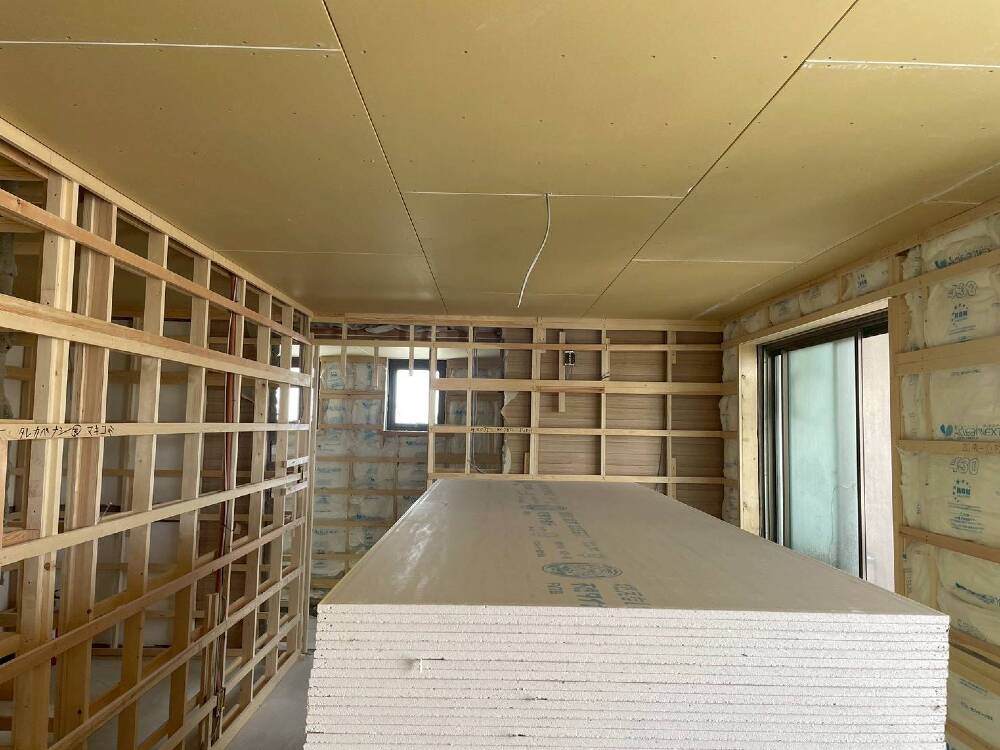

PB貼り

配線仕込みが終わり、先行して天井のPBを貼っていきます。

2. 2026年01月28日
床暖房

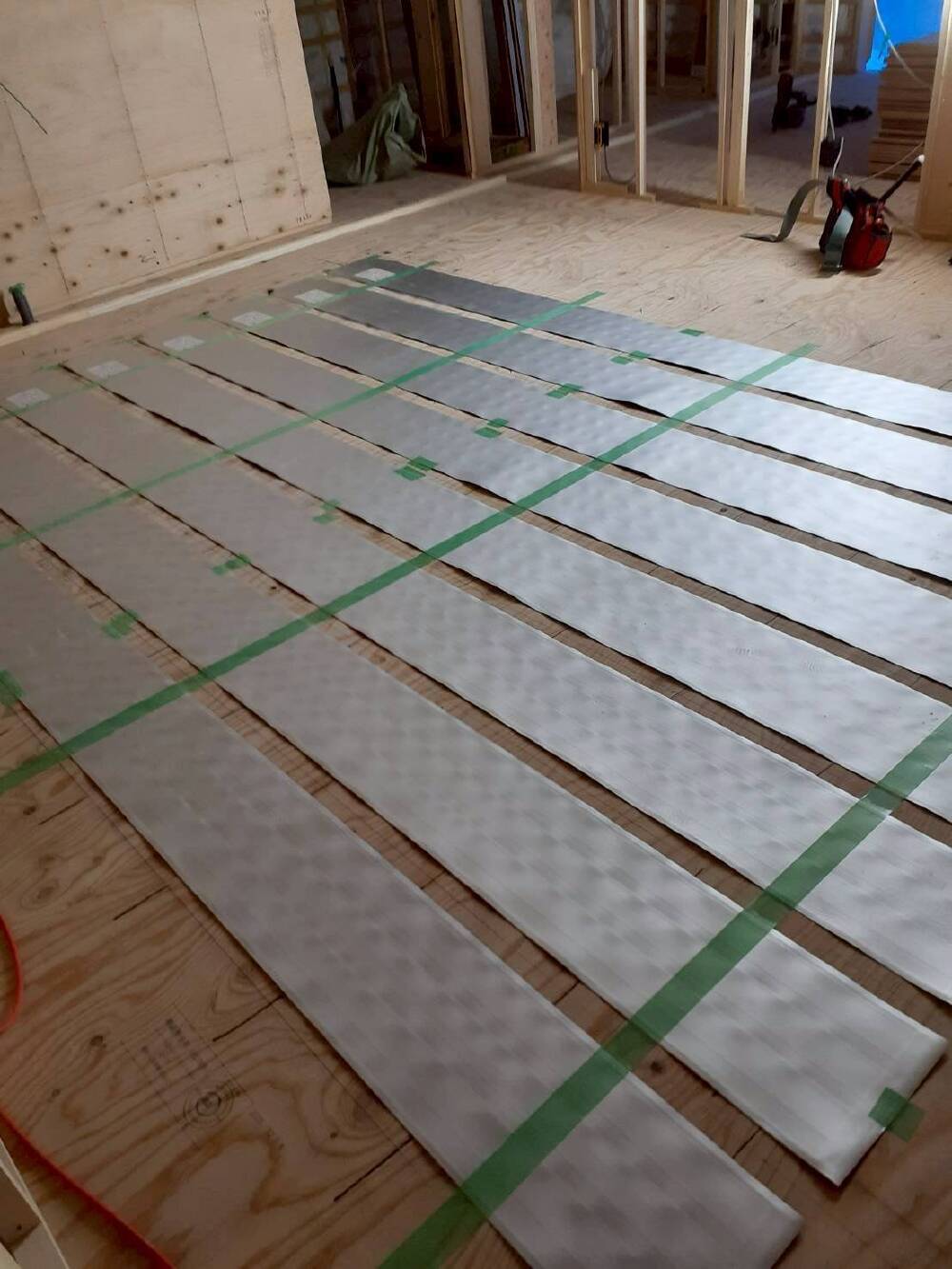

床暖房

シート式の床暖房を施工していきます。

3. 2026年01月24日

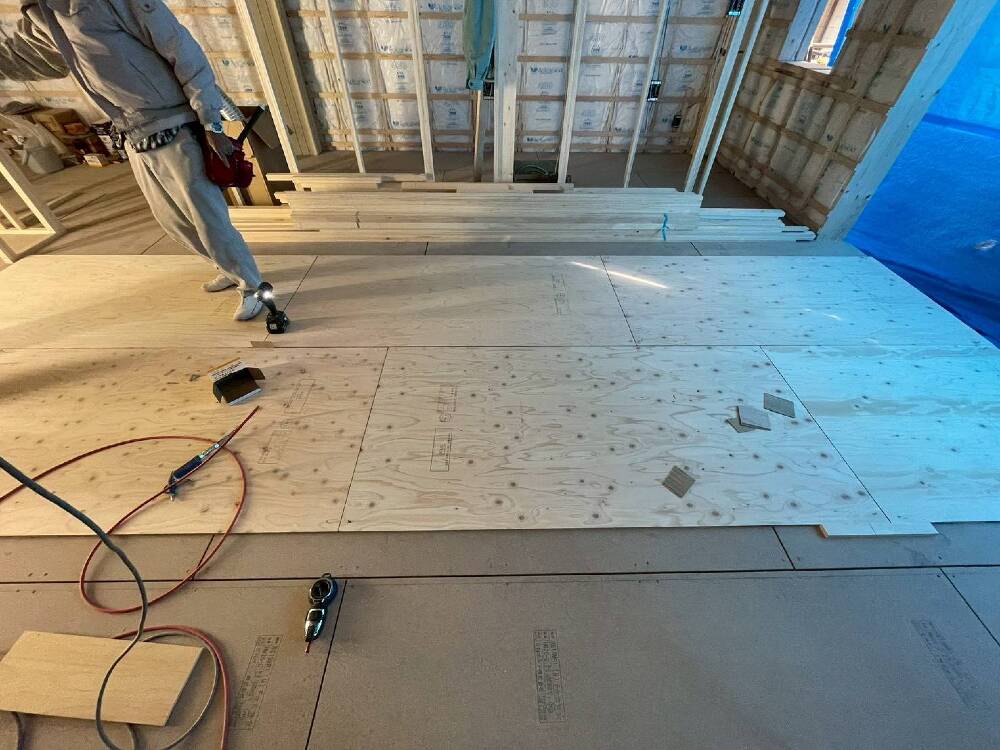

捨て貼りベニヤ

捨て貼りベニヤ

パーチクルボードの上にべニア合板を敷いていきます。

4. 2026年01月21日
パーチクルボード

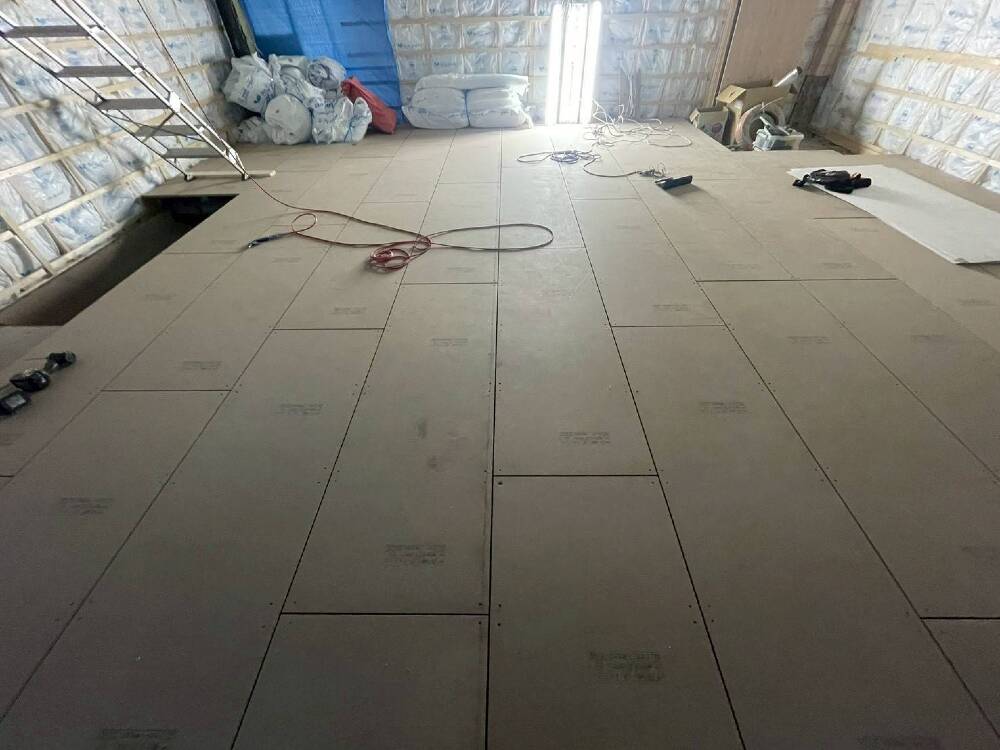

パーチクルボード

プラ束の上にパーチクルボードを敷いていきます。

5. 2026年01月17日
床上げ

床上げ

2階は配管の関係でプラ束にて床をあげます。

6. 2026年01月10日

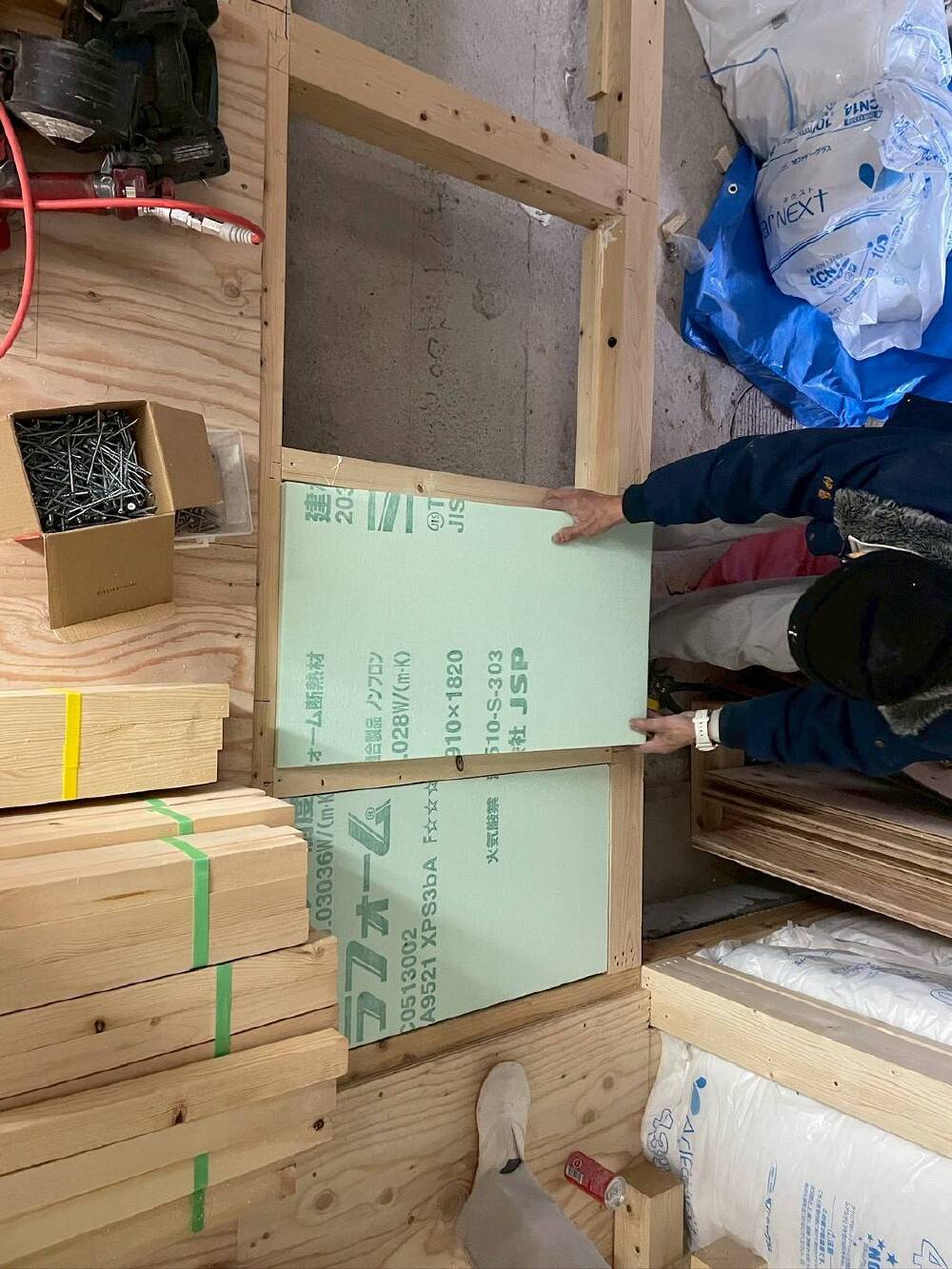

断熱材

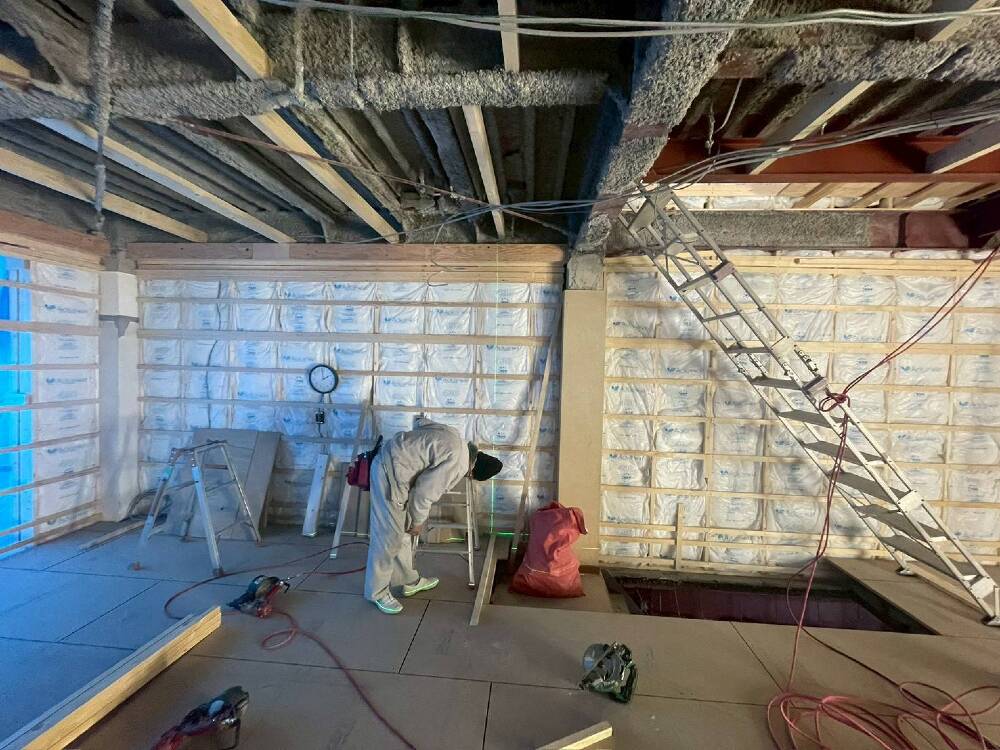

断熱材

1階床下にスタイロの断熱材を入れました。

7. 2026年01月10日
配管

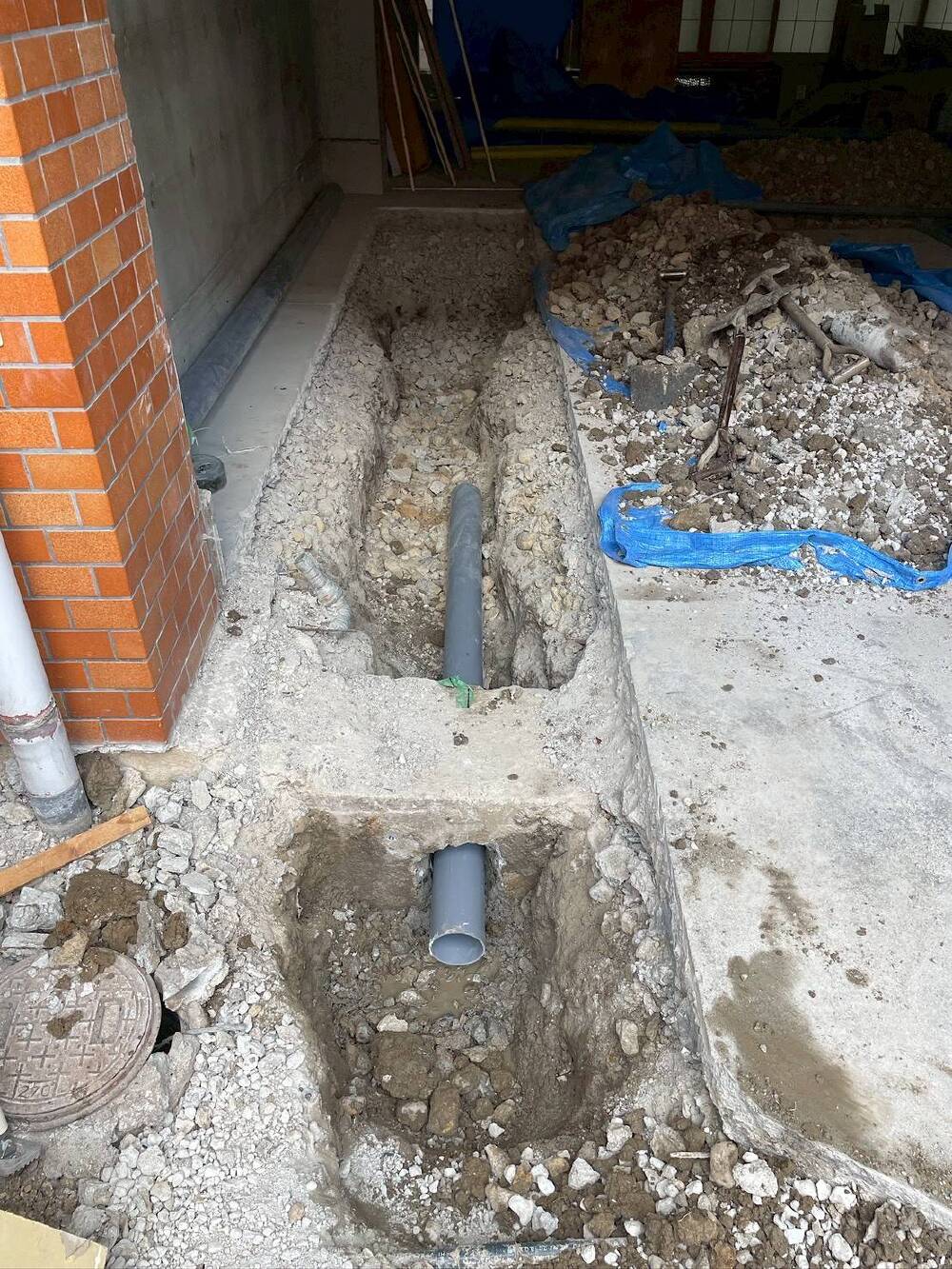

配管

宅内の排水桝を内部配管に合わせてやり替えます。土間を斫り土を掘り、配管を仕込んでいきます。

8. 2025年12月27日

屋上防水

屋上防水

仕上げのシートを敷き、脱気筒を取付していきます。

9. 2025年12月25日
断熱材

断熱材

外周部壁・天井にグラスウールの断熱材を入れました。

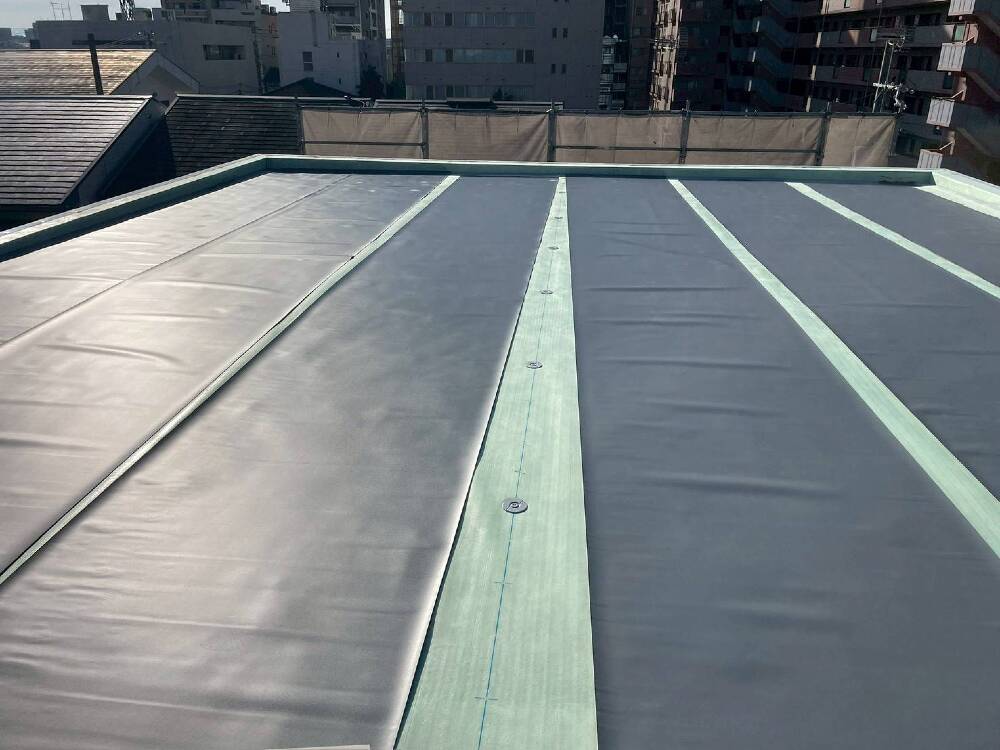

10. 2025年12月21日
屋上防水

屋上防水

下地のシートを敷いていきます。

11. 2025年12月20日

解体工事 終了

解体工事 終了

大まかな解体工事は終了しました。
一部コンクリートブロックの間仕切壁があったりと、3フロア分のスケルトン解体なのでボリューム満載の解体工事でした。

これからは大工工事が本格的に始まります。

12. 2025年12月15日

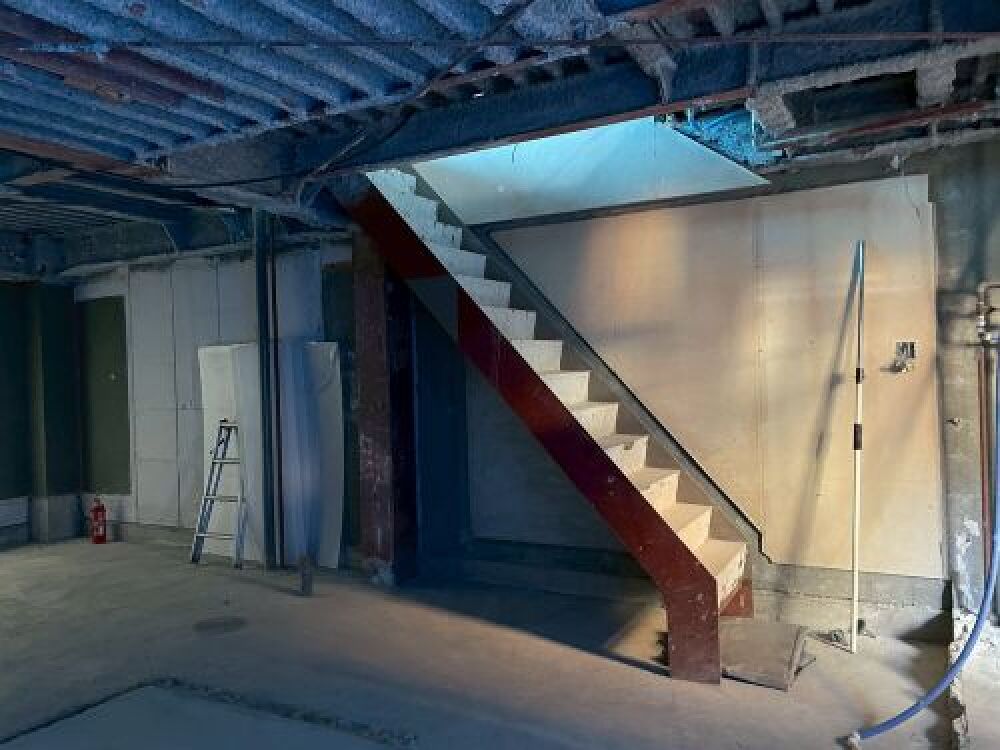

解体工事 鉄骨階段

解体工事 鉄骨階段

既存の鉄骨階段があらわになりました。
主要構造部のためこちらは残ります。

13. 2025年12月13日

解体工事 屋上

解体工事 屋上

太陽光を撤去しました。
防水工事を施工する為既存防水シートを撤去し、
合わせて屋上手摺もなくなってます。

14. 2025年12月06日
解体工事 外壁解体

解体工事 外壁解体

元々増築された部分になるので建物耐力には影響がない為、工事車両が停めれるよう先行で外壁を撤去しました。

15. 2025年12月01日
大工工事 胴縁下地

大工工事 胴縁下地

断熱改修のため胴縁下地を打ち、外周部には断熱材を仕込んでいきます。

16. 2025年11月29日
解体工事 ブロック解体

解体工事 ブロック解体

間仕切壁が一部コンクリートブロックのため、斫っていきます。
なるべく残せるコンクリートブロックは残したままの間取り変更になっています。

17. 2025年11月27日
足場設置

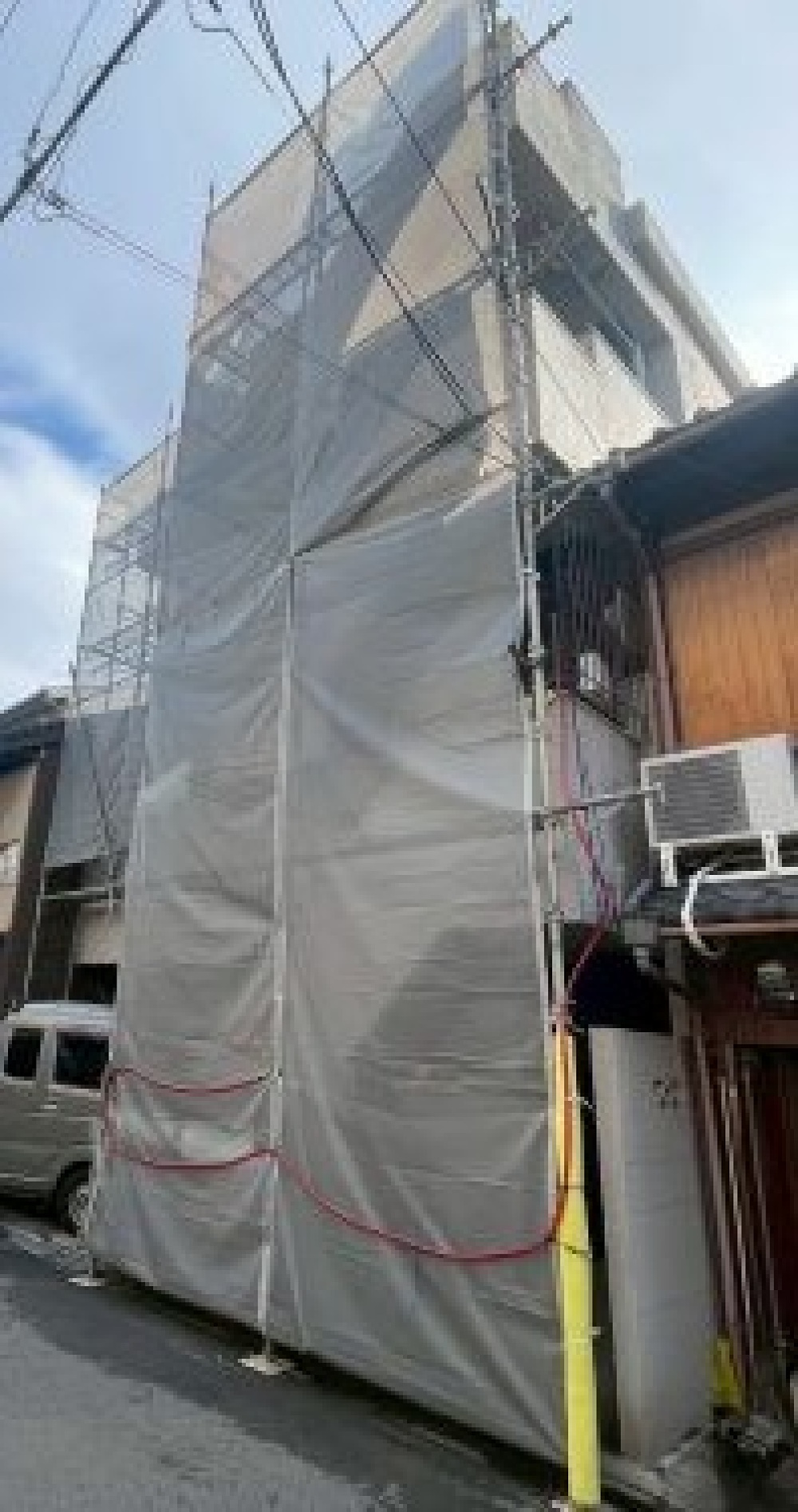

足場設置

東西面が隣家と繋がっているため、南北面のみの足場設置となります。
3階分+屋上もあるので気を付けて作業していきます。

18. 2025年11月25日
解体工事 増築部分

解体工事 増築部分

以前に増築されていた浴室部分を解体していきます。
増築部分はブリキと木造だったので解体もスムーズに進みます。

19. 2025年11月22日
解体工事着工

解体工事着工

設備の切り離しが終了し、解体工事に着工しました!1階から3階までスケルトン状態にしていきます。

20. 2025年11月17日
電気機器切り離し

電気機器切り離し

いよいよ工事着工です。
本日は、電気屋さんにて、解体前の電気系統切り離し作業を行ってもらいました。
