【開放的な間取りで湖畔暮らし】

高島市 M様邸

すべて|すべて

建築中レポート

1. 2026年06月09日

クッションフロア貼り

洗面所床に、新しくクッションフロアを貼っていきます。
職人さんの手際よい作業で進められていきます。
洗面台は小さな四角いタイルをあしらった仕上がりです。

2. 2026年06月02日

キッチン据付

キッチン据付

キッチンパネルから施工していきます。

3. 2026年06月02日
外部木部塗装

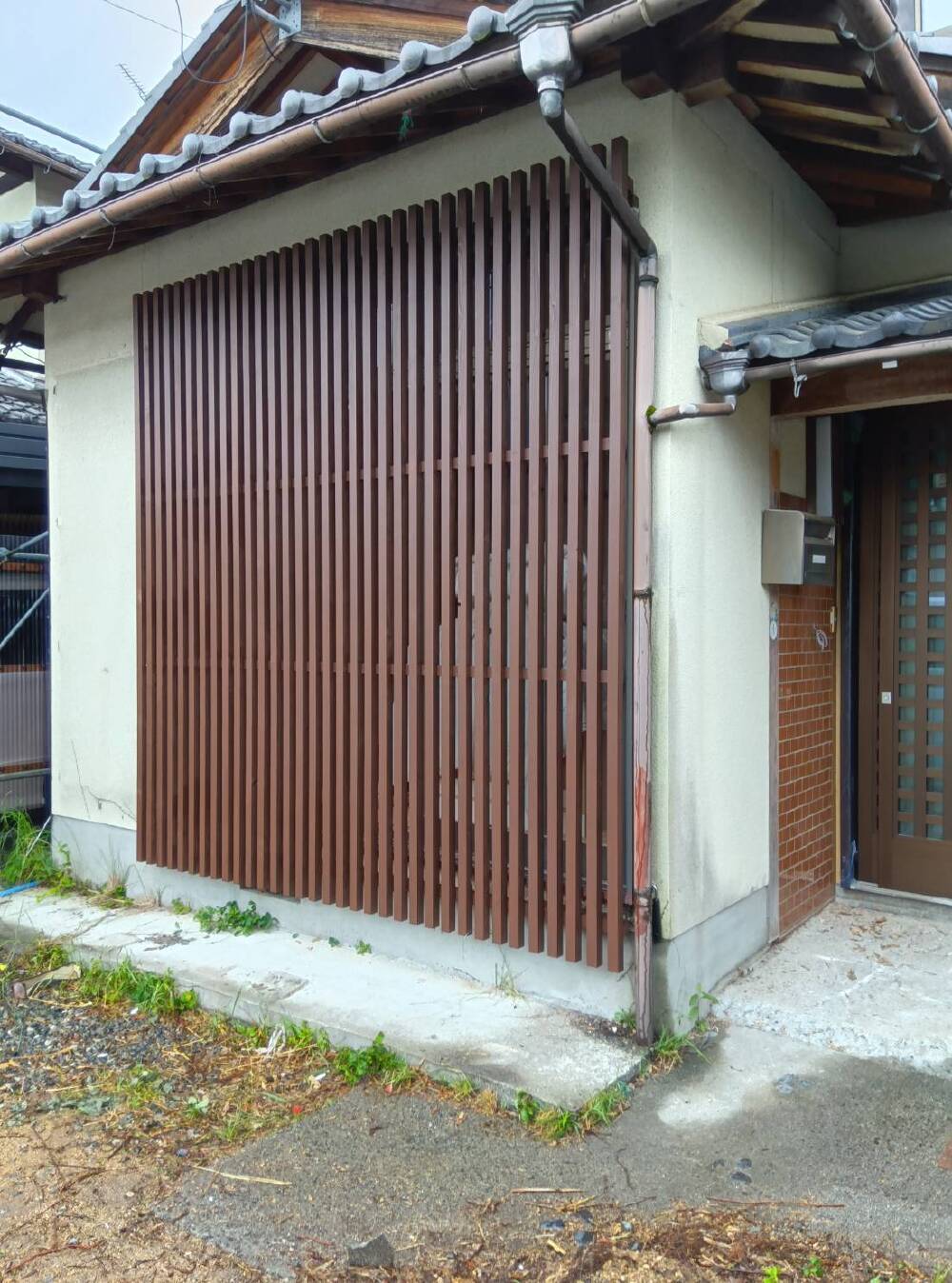

外部木部塗装

4. 2026年06月02日

壁紙(クロス)貼り

新たに張り替える壁紙(クロス)。
抽象的なデザインの柄が施されているため、継ぎ目も美しく仕上がるように、職人さんが丁寧に貼り合わせて下さっています。
前工程の「パテ処理」が、実際に壁紙貼りの際に活かされてきます。

5. 2026年06月01日

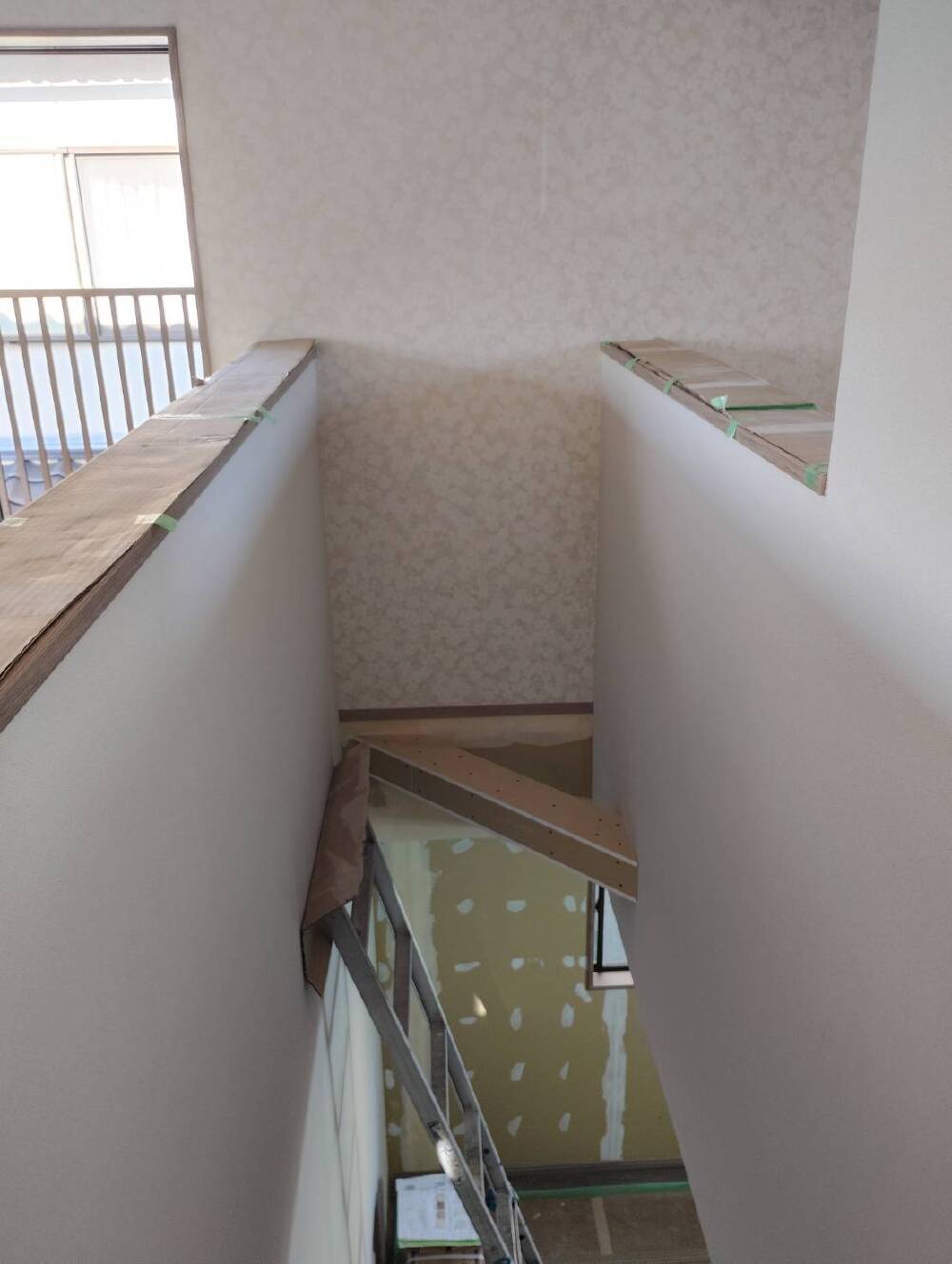

クロス貼り

クロス貼り

パテ処理が終わった部分からクロス貼りに進んでいきます。
柄物のクロスは、職人さんが丁寧に柄を合わせて施工してくださいました。

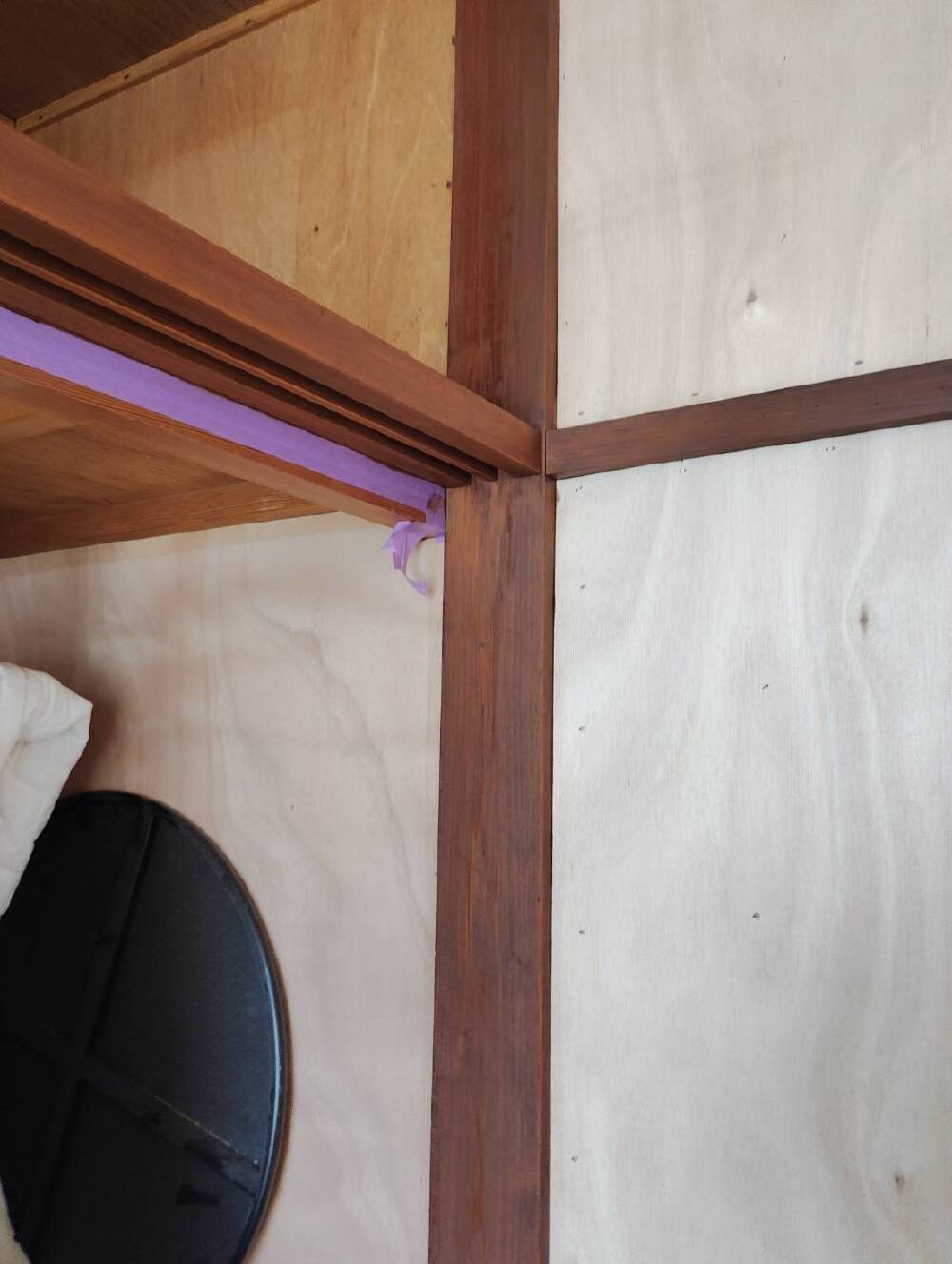

6. 2026年06月01日
木部塗装

木部塗装

屋内和室の木部が日焼けや雨漏りの影響で変色していたため、濃い部分の色に合わせて塗装していきます。

7. 2026年05月29日

パテ処理

もともとの壁紙(クロス)から新しい壁紙(クロス)へ変わります。
パテ処理は、クロスを貼る前の大事な工程です。
具体的には、石膏ボードの継ぎ目やビス穴を埋めて壁面を平滑にするための重要な下地処理となっており、壁面の凹凸を少しでもなくすことで、そののちに控える壁紙(クロス)貼りの仕上がりに好効果をもたらします。

8. 2026年05月29日

パテ処理

パテ処理

クロス貼りの下処理として、ボードの凹凸をなくすためにパテ処理をしていきます。

9. 2026年05月29日
木格子工事

木格子工事

窓の外側に木格子を設置していきます。
長い材が反らないよう、中桟を入れています。
今後、外部も木部塗装していきます。

10. 2026年05月29日

UB据付

UB据付

11. 2026年05月29日

ベニヤ加工

土壁の和室に、新たに壁紙(クロス)を貼ることになりました。
その下地処理として張る、ベニヤ板の加工を行います。
コンセントの位置は、既存位置と変更がないため、併せてその部分もくり抜いていきます。

12. 2026年05月28日
外壁焼板工事②

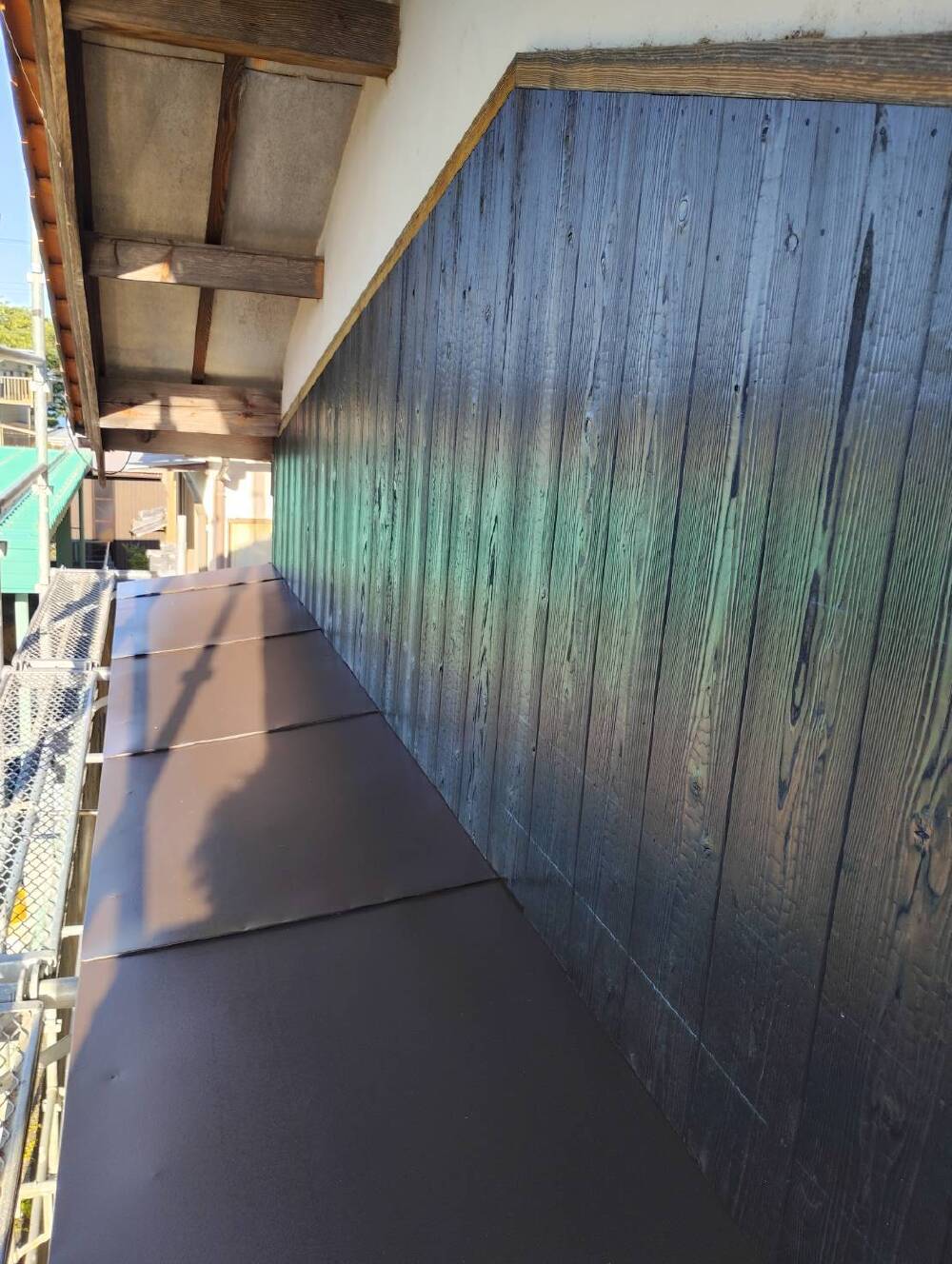

外壁焼板工事②

防水シートの上から新しい焼板を貼っていきます。

13. 2026年05月28日

外壁焼板工事①

外壁焼板工事①

外壁の傷みが特に強い庇上部は、一部上貼りで施工しております。
雨水が入ってこないよう、防水シートを貼っていきます。

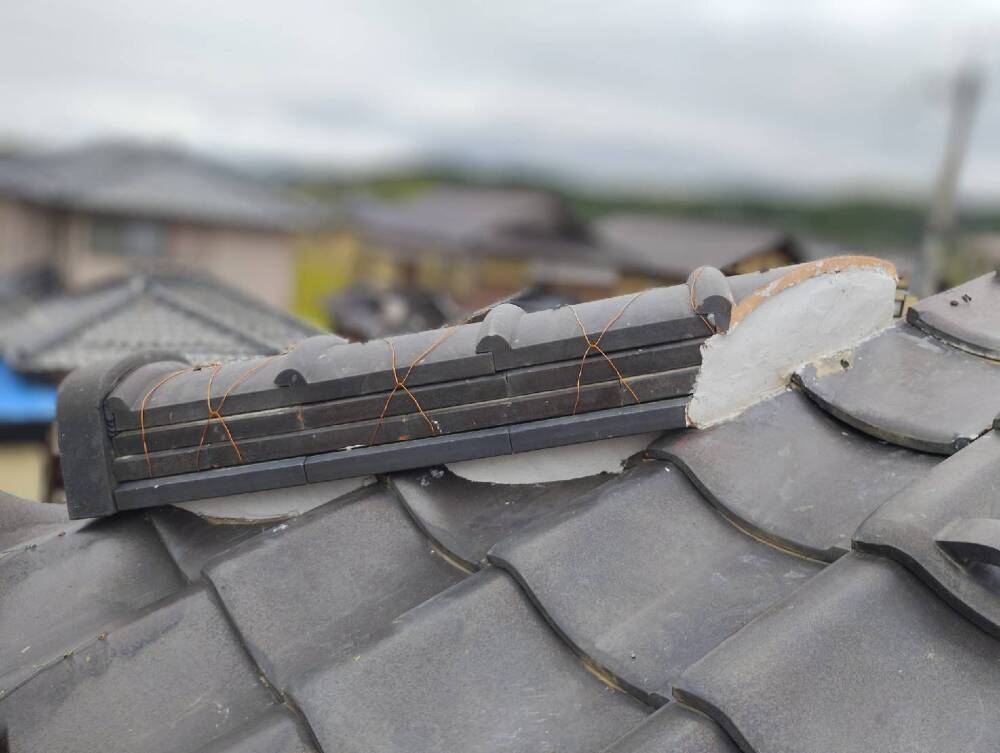

14. 2026年05月27日
屋根工事⑦

屋根工事⑦

下がり棟の葺き替え完了部分です。
棟部分と同様、施工しております。

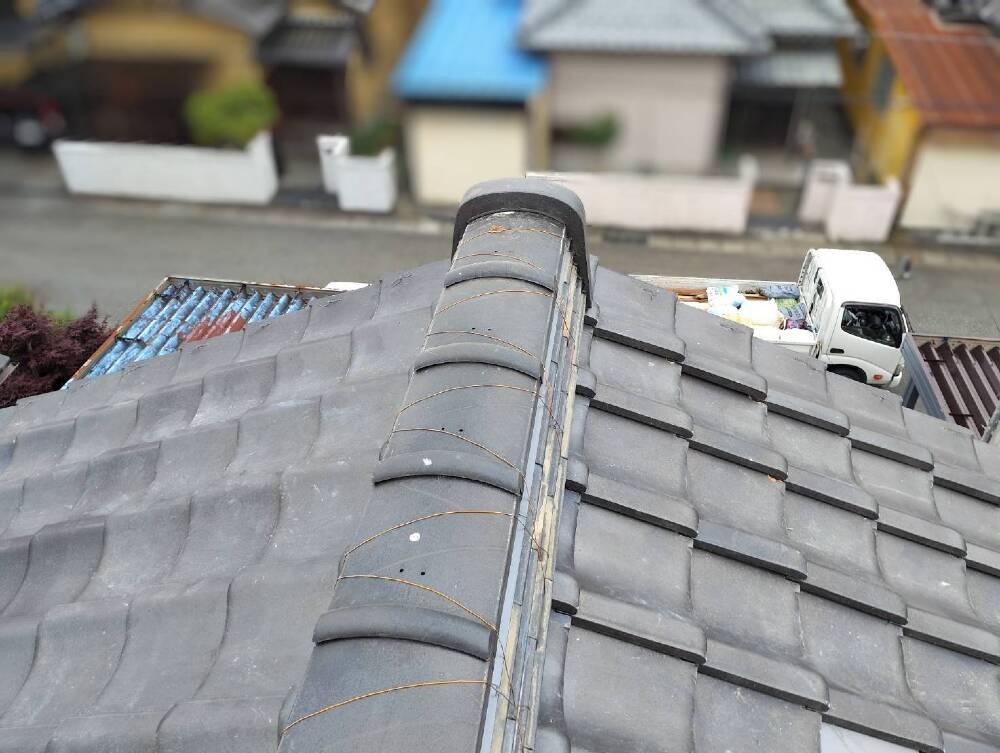

15. 2026年05月27日
屋根工事⑥

屋根工事⑥

こちらも棟部分です。
棟瓦が地震や台風などで脱落するのを防ぐための番線(針金)もしっかりとやり変えております。

16. 2026年05月27日

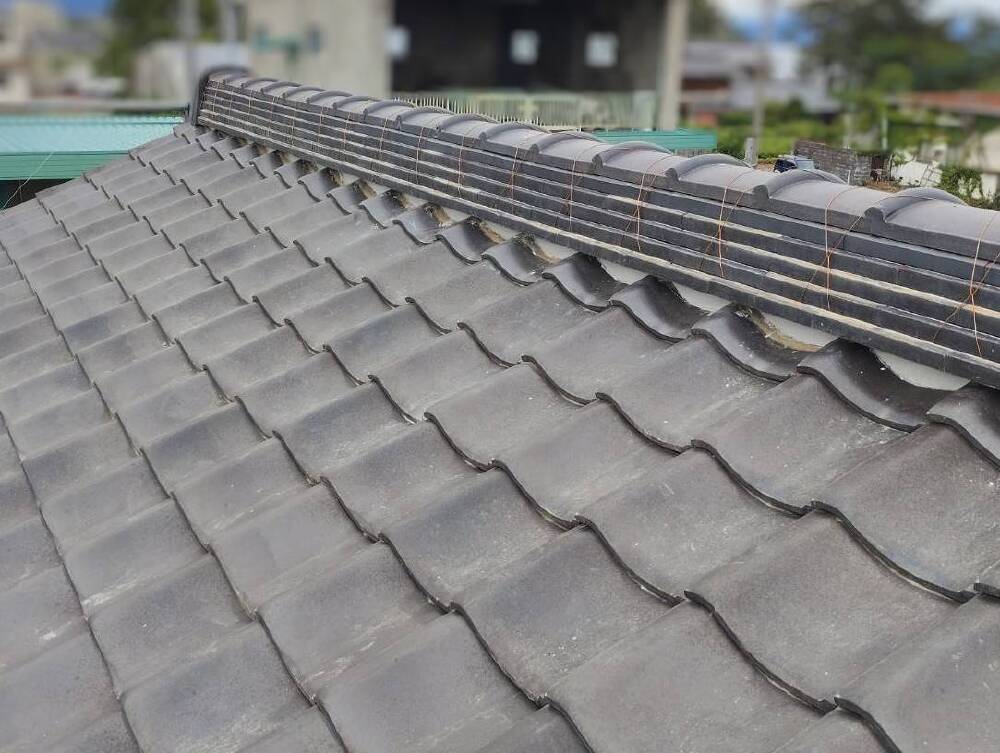

屋根工事⑤

屋根工事⑤

棟部分が葺き替えられました。
棟の土台における保護材がなくなり葺き土が露出してしまっていた部分も漆喰を固め直しています。

17. 2026年05月26日

屋根工事④

屋根工事④

該当箇所の撤去後、葺き替えていきます。

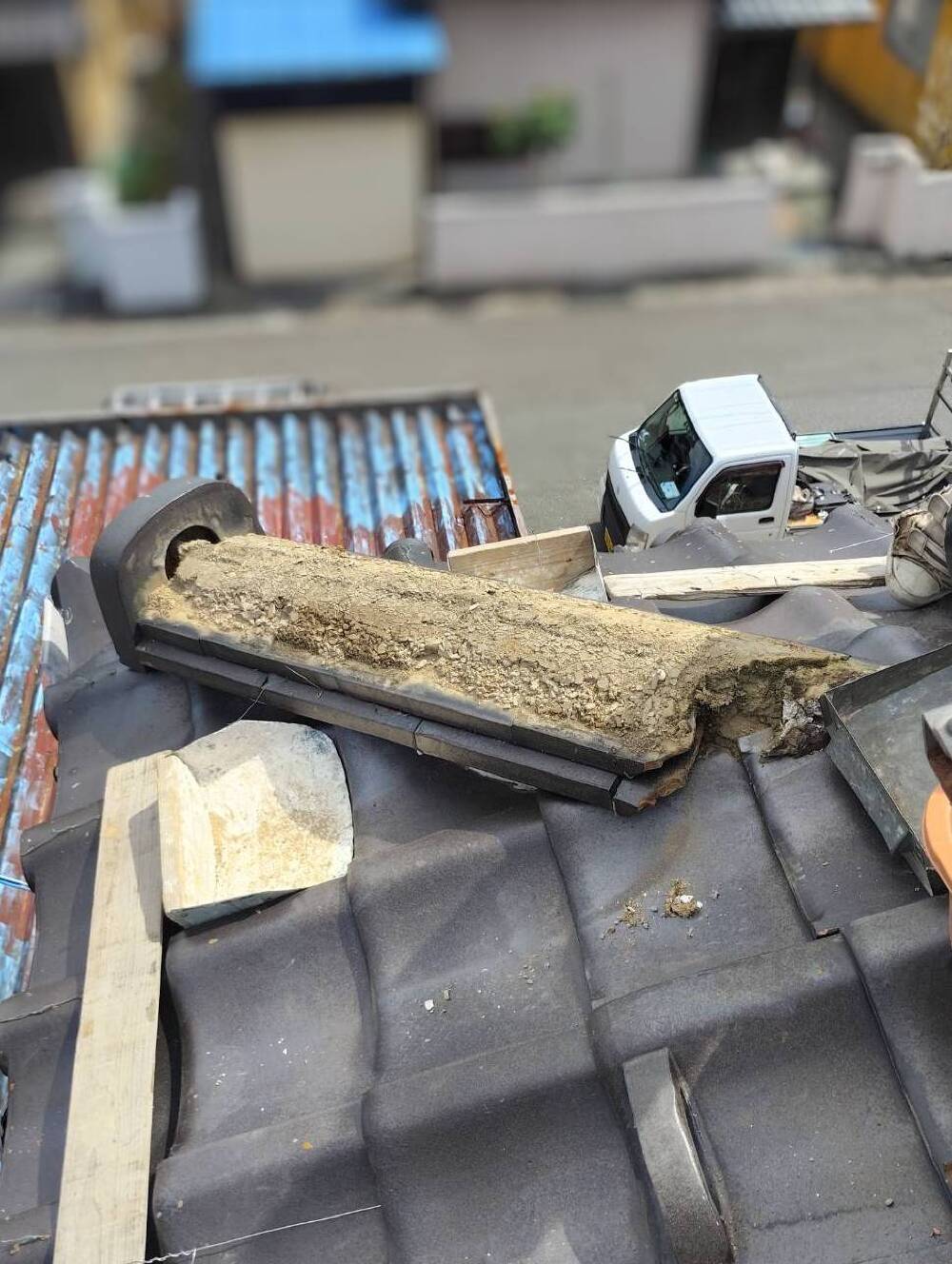

18. 2026年05月26日
屋根工事③

屋根工事③

下がり棟も同様に傷んでしまっており、脱落の危険性もあったため撤去していきます。

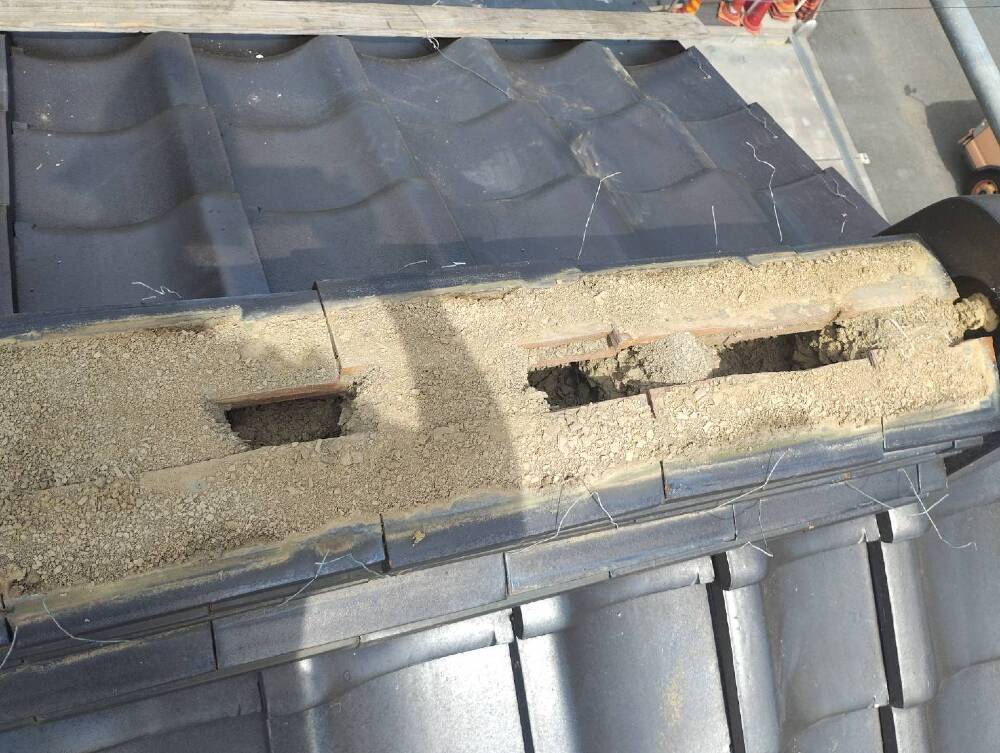

19. 2026年05月26日
屋根工事②

屋根工事②

固定用の針金が取れてしまっていたり内部の土が痩せてしまっていたり、元々の作りがあまり頑丈ではなかったため雨漏りしやすい状態です。

20. 2026年05月26日

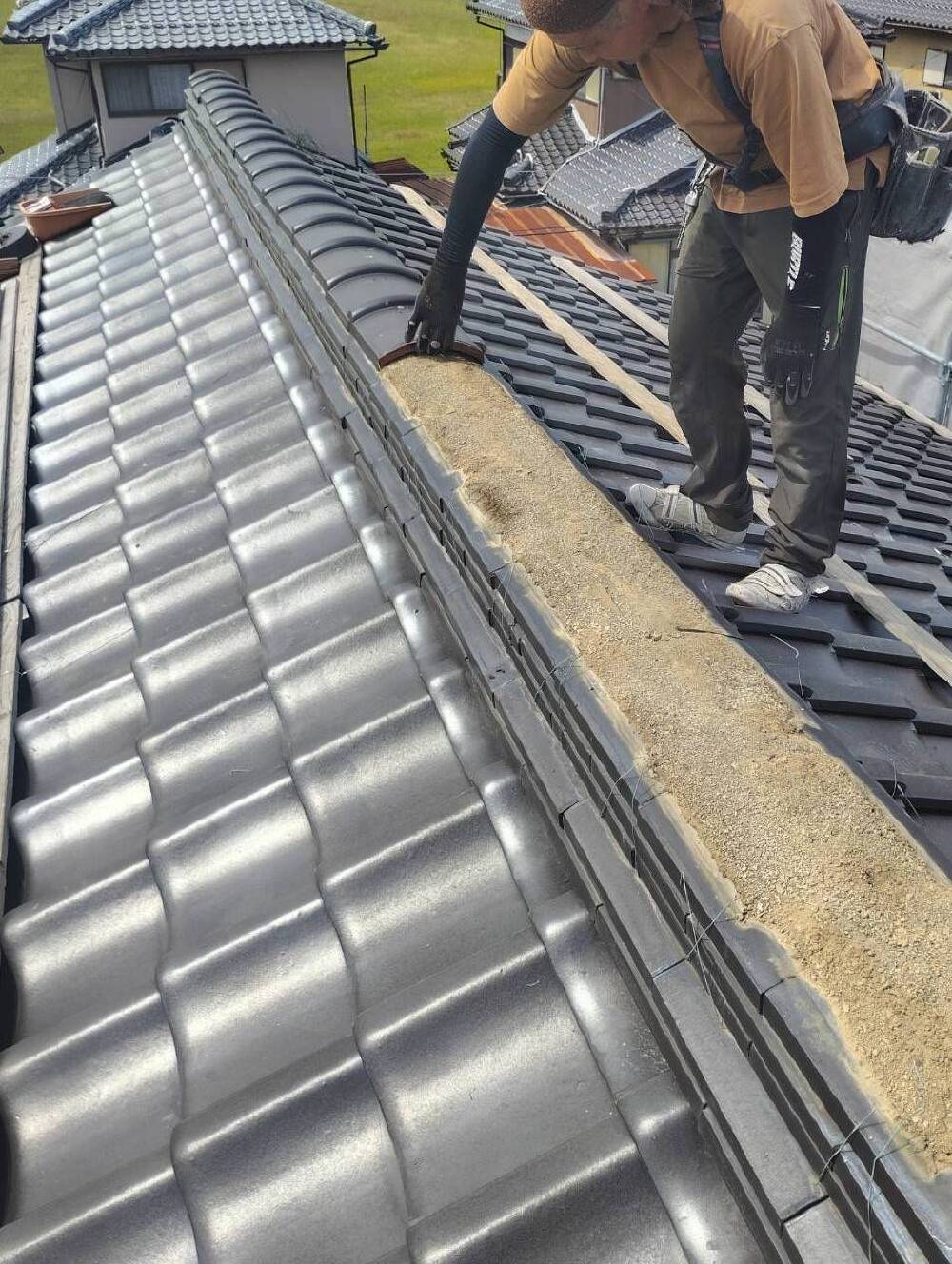

屋根工事①

屋根工事①

既存の屋根の傷みが特に進んでしまっている「棟」と「下がり棟」の屋根工事を行います。
まずは該当箇所を撤去していきます。

21. 2026年05月22日

壁ボード貼り

スケルトンリノベーションで露わになった壁。
水平に張られた木下地の上から、ボードを貼っていきます。

22. 2026年05月22日

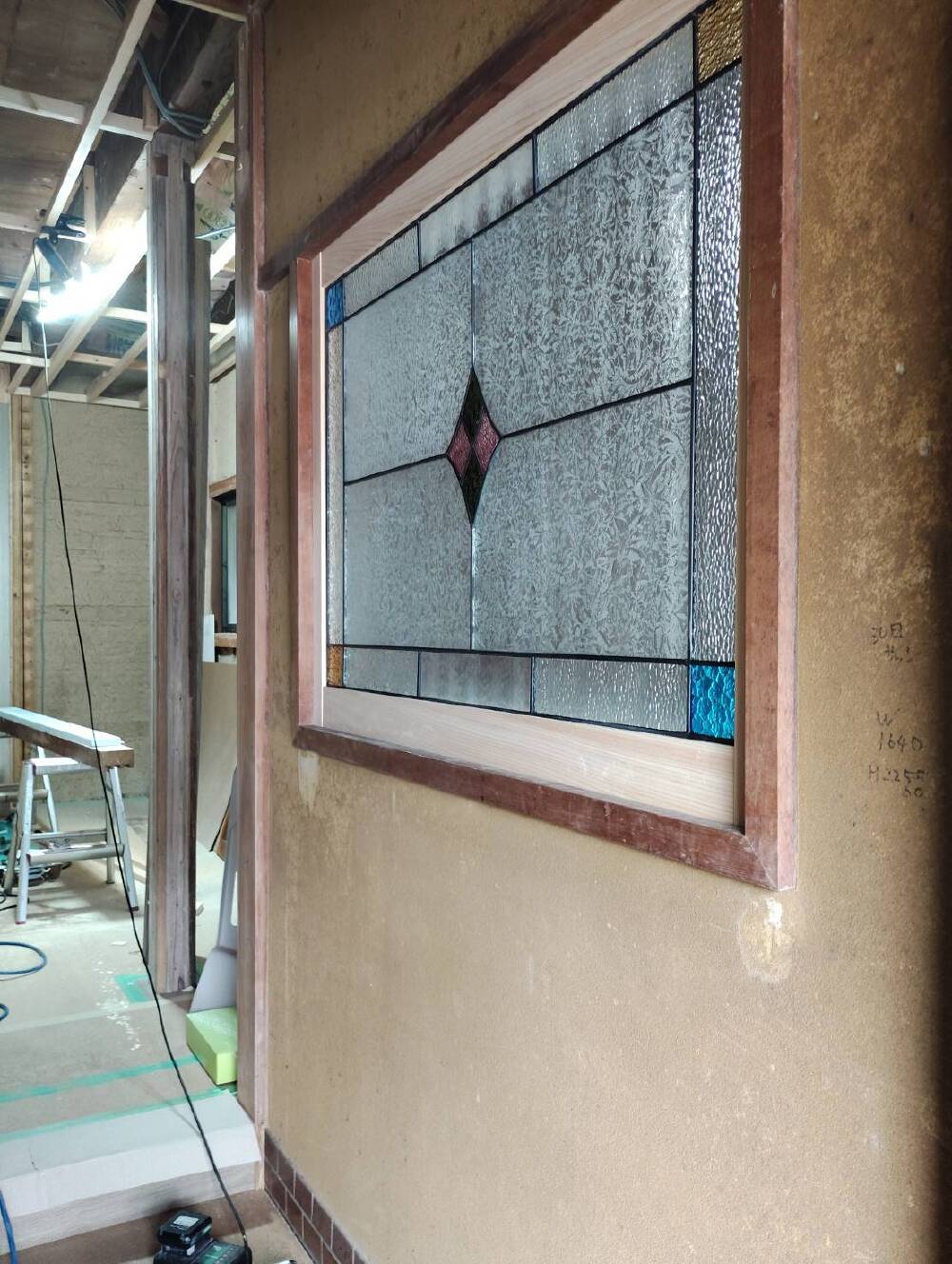

ステンドグラス設置

ステンドグラス設置

お施主様こだわりのステンドグラスをFIX窓枠にはめ込みました。
玄関が華やかになりました。
今後、木枠部分も塗装していきます。

23. 2026年05月19日

ボード貼り

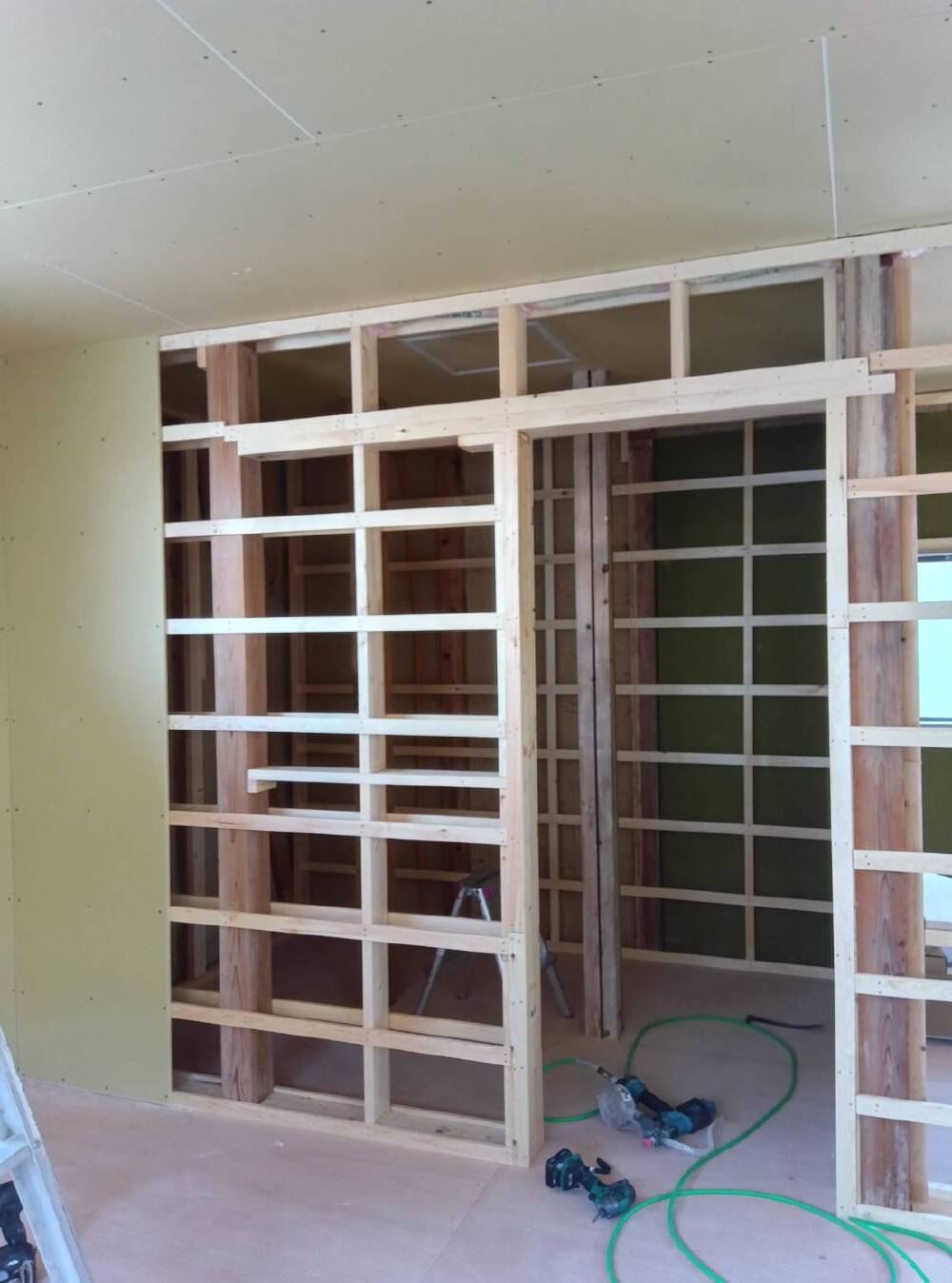

ボード貼り

天井や壁、間仕切りにボードを貼っていきます。

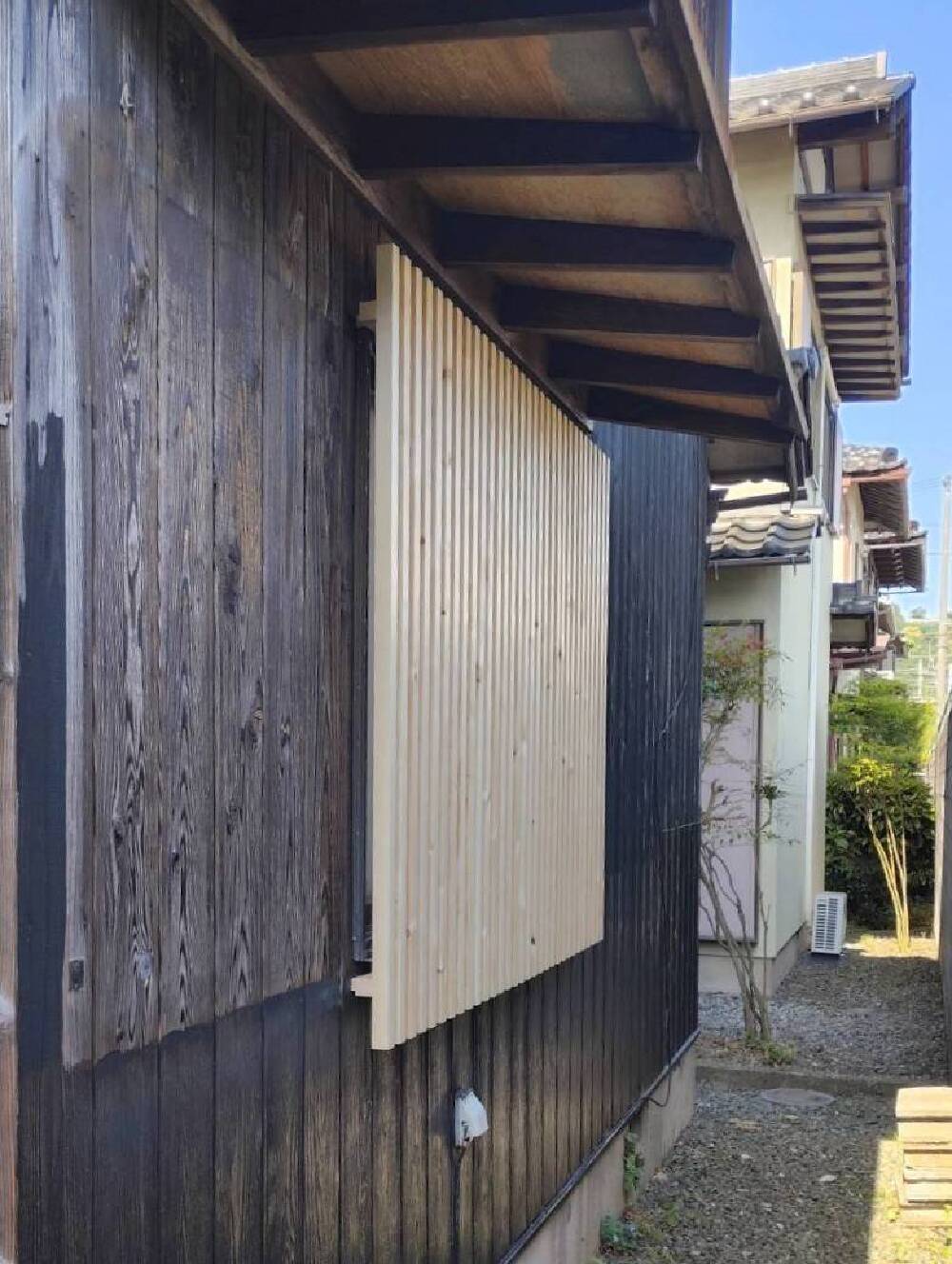

24. 2026年05月19日
木格子設置

木格子設置

サッシの外側に造作の木格子を設置します。
この後、塗装をして仕上げます。

25. 2026年05月15日

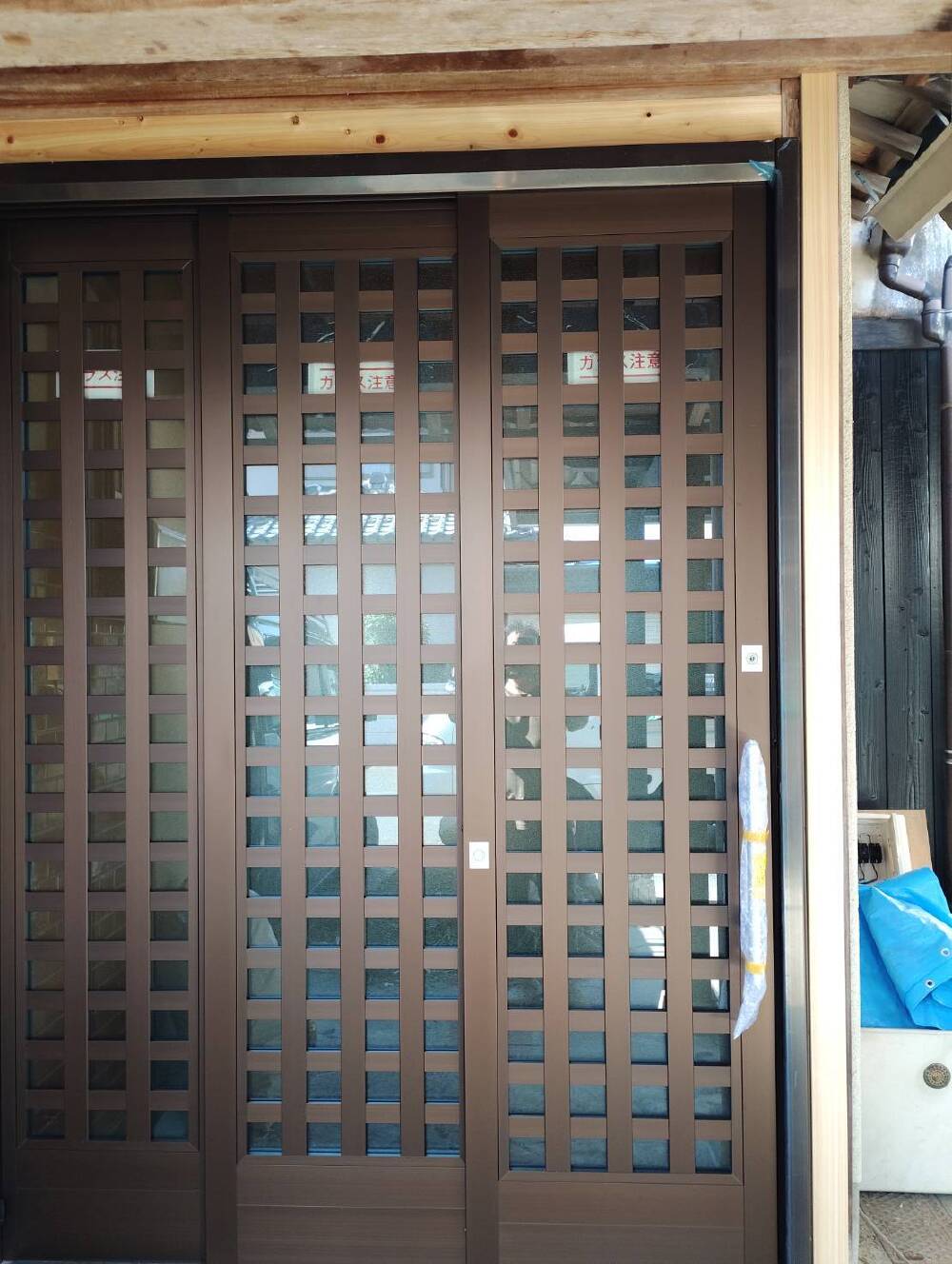

玄関ドア吊込み

玄関ドア吊込み

家の顔となる玄関ドアを設置します。

26. 2026年05月07日

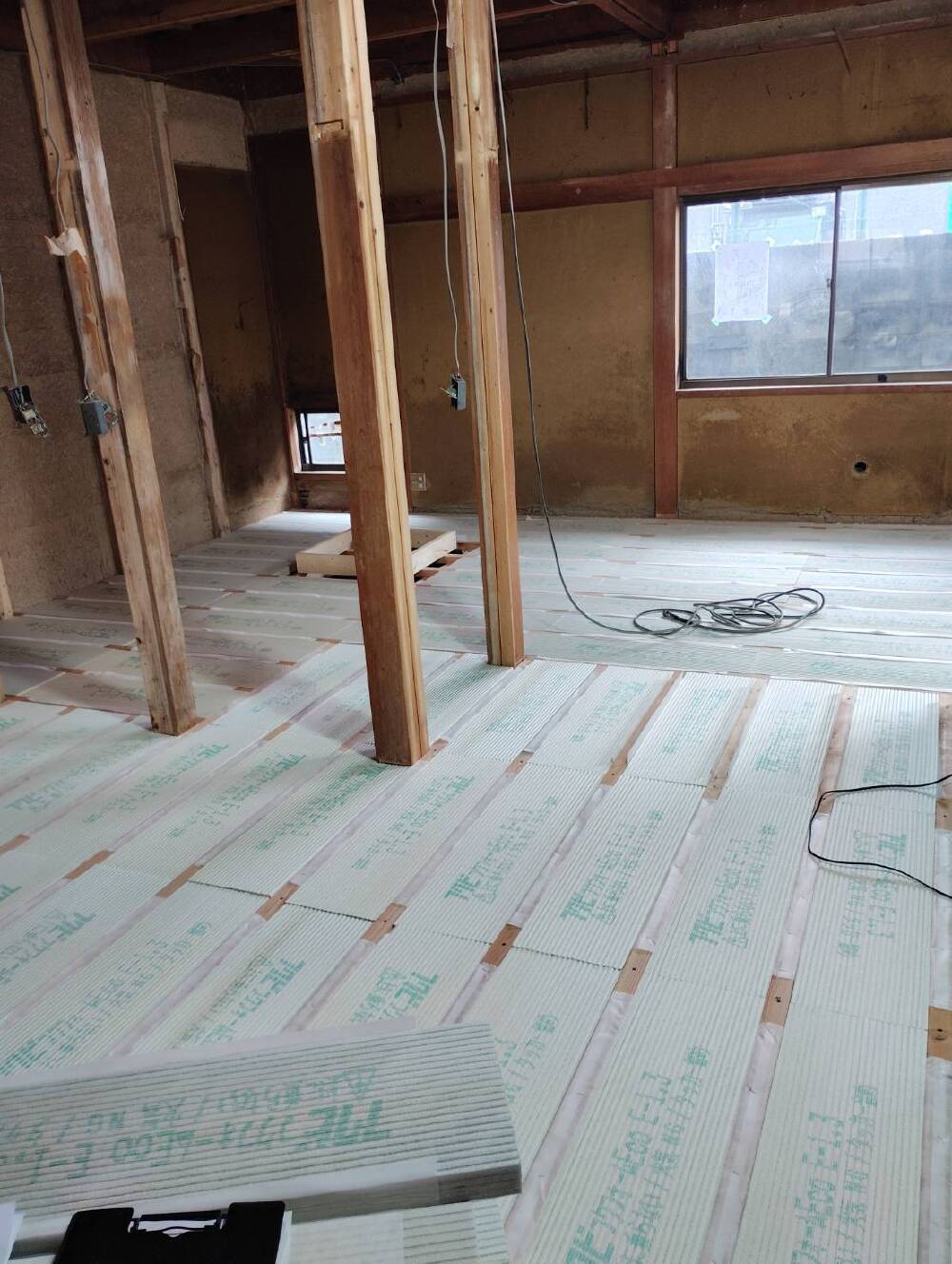

断熱材施工

断熱材施工

天井裏にも断熱材を敷き詰めていきます。
屋根や外壁面など、外部と接する面に断熱材を入れることで断熱効果を高めることが出来ます。

27. 2026年05月01日

1F天井下地

1F天井下地

スケルトンの状態から、天井を作るために天井下地を組んでいきます。
下地はいわゆる骨組みで、この上に貼るボードなどの仕上げ材を支える役割となります。

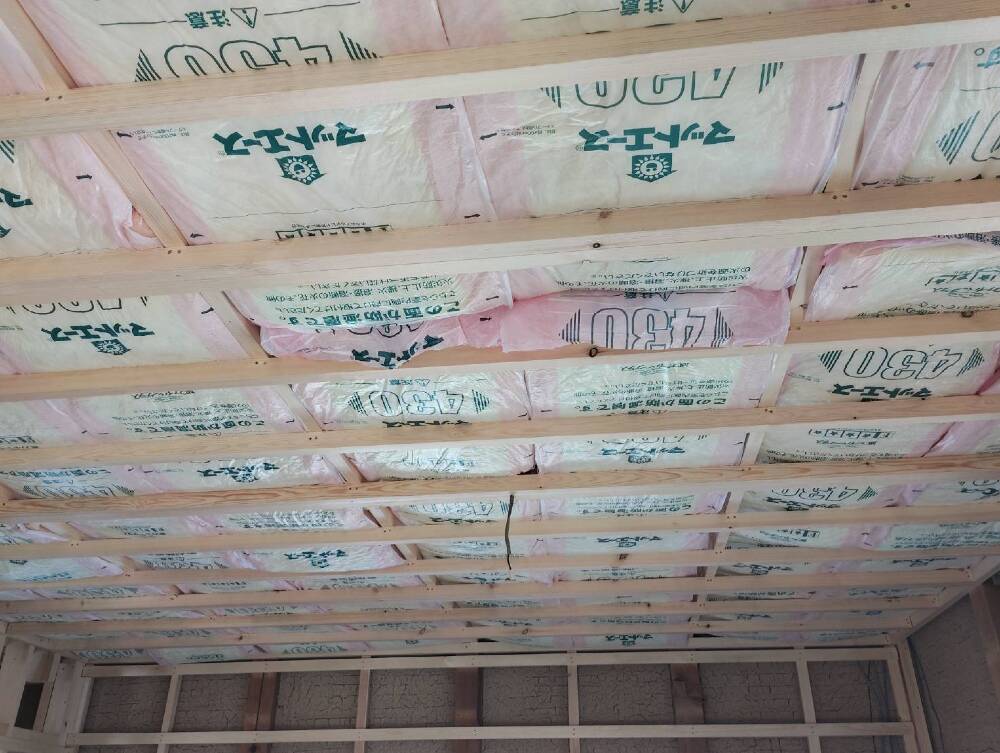

28. 2026年04月23日
断熱材施工

断熱材施工

1F床のやりかえに伴い、断熱材を敷いて行きます。

29. 2026年04月22日

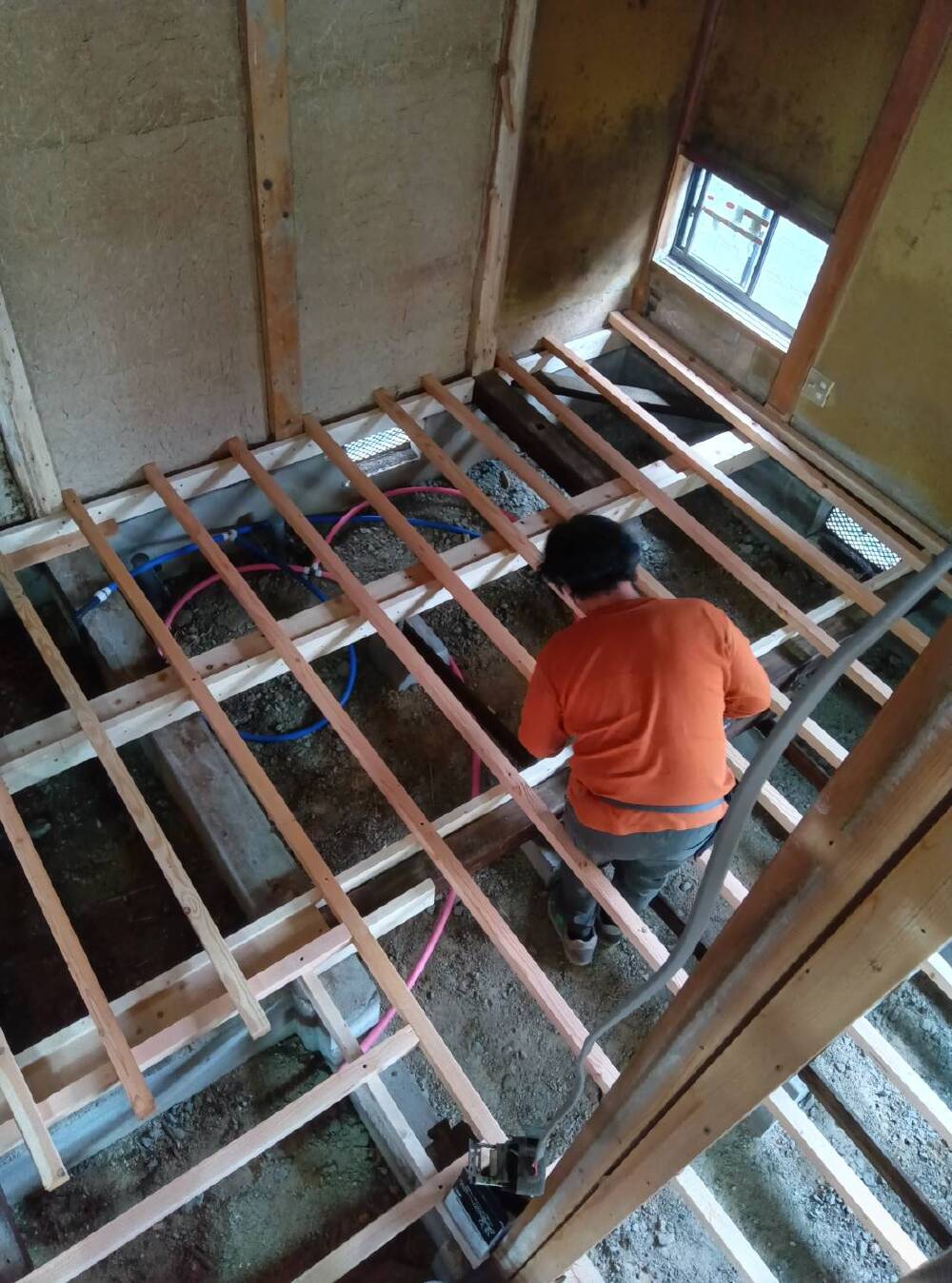

1F床下地

1F床下地

2F同様、床の土台となる根太を配置していきます。

30. 2026年04月18日
2Fレベル調整

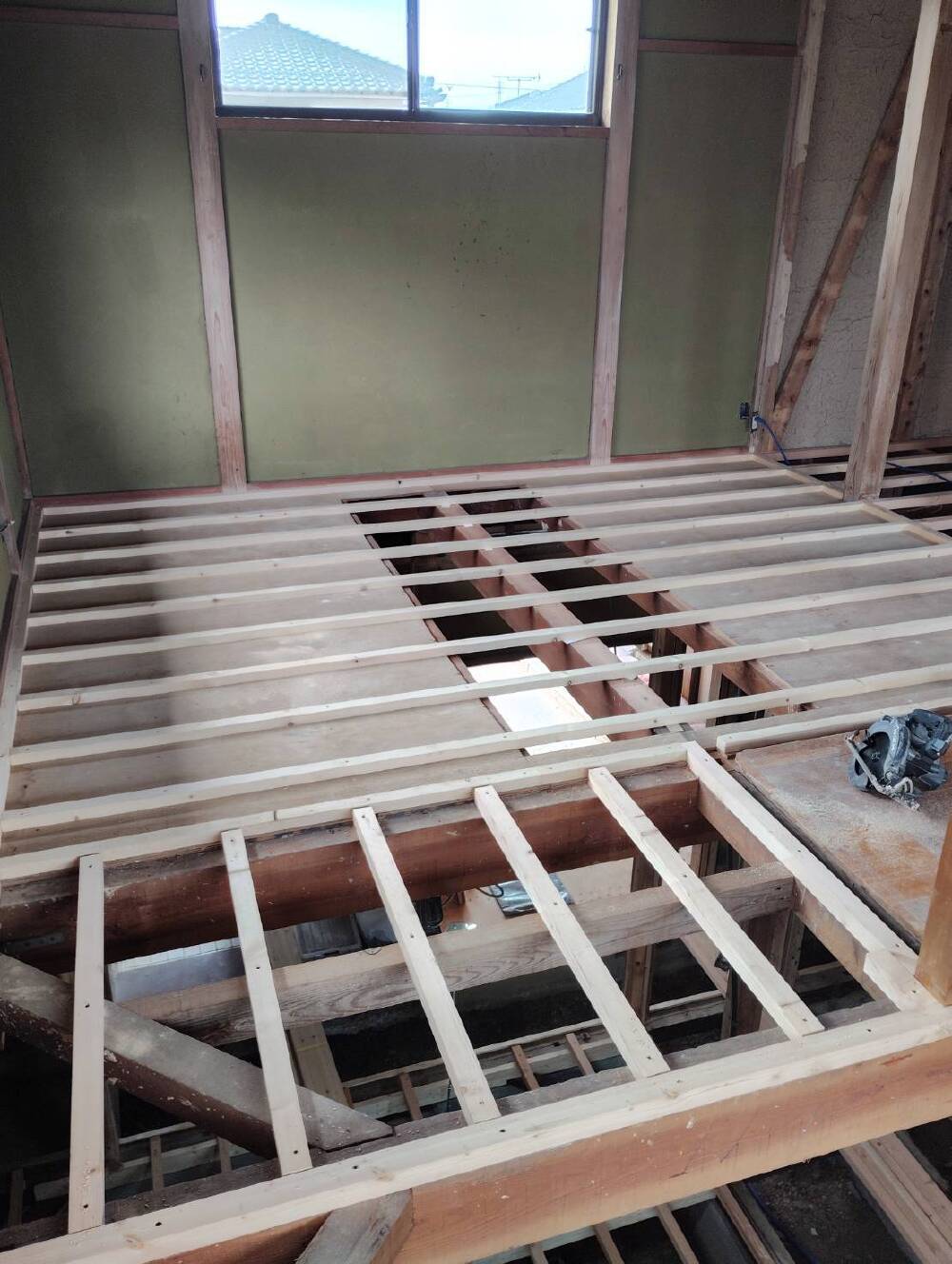

2Fレベル調整

段差を解消し、床を支えるために根太を配置します。

31. 2026年04月18日
2F床下地

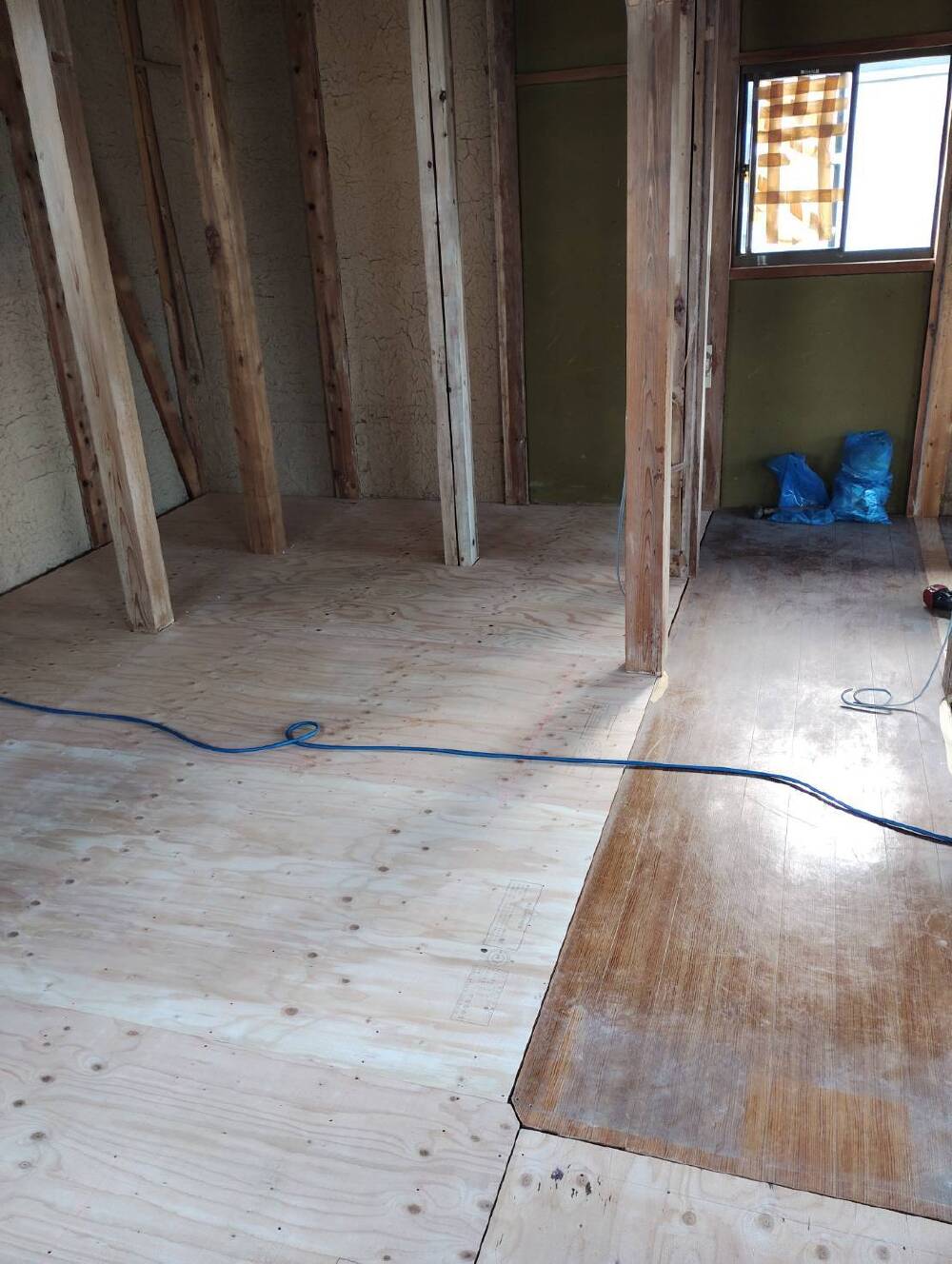

2F床下地

内装材(仕上げ材)の土台となる合板を張っていきます。

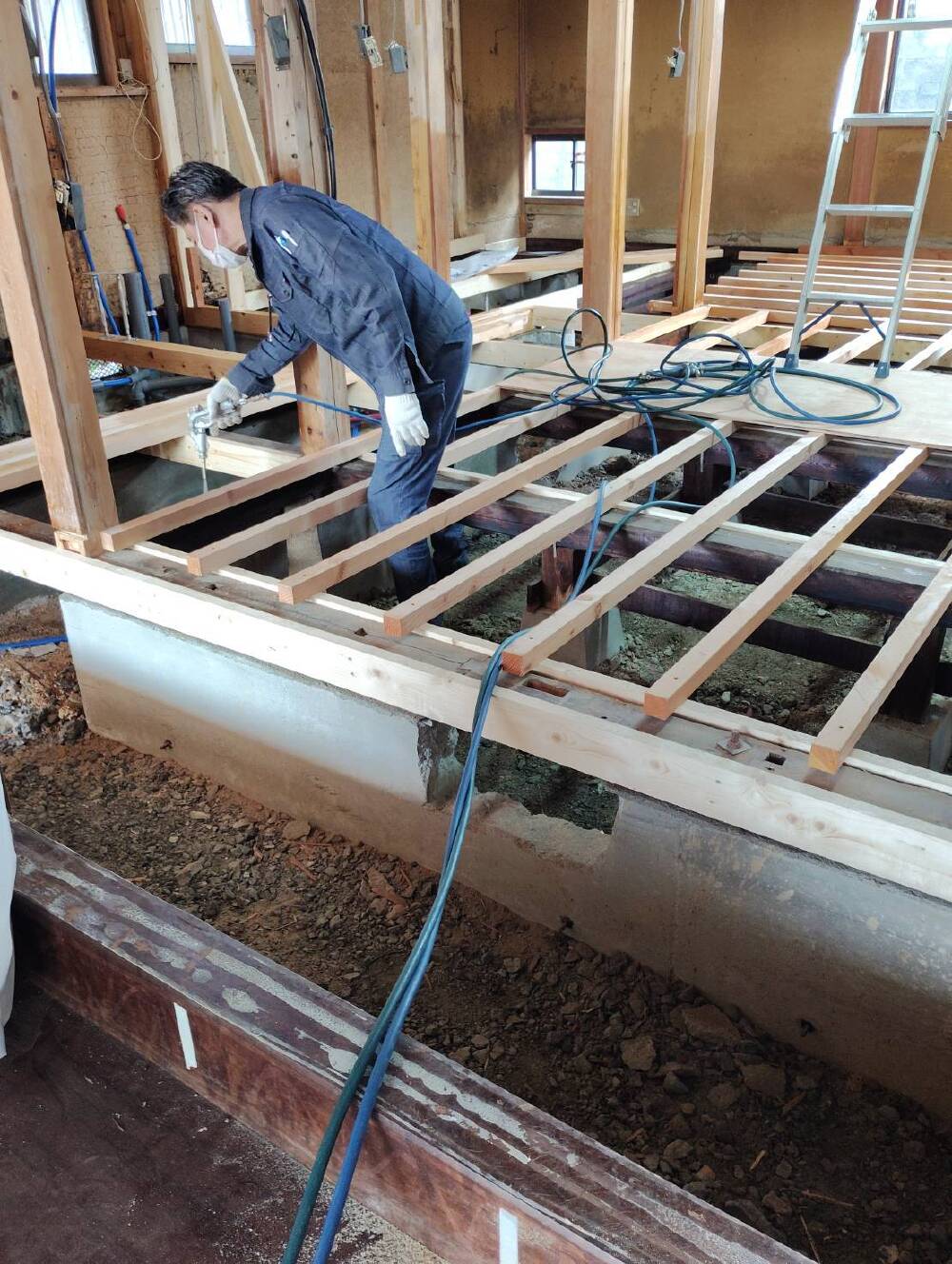

32. 2026年04月17日
防蟻工事

防蟻工事

床を張る前に防蟻処理をしていきます。

33. 2026年04月15日
構造補強

構造補強

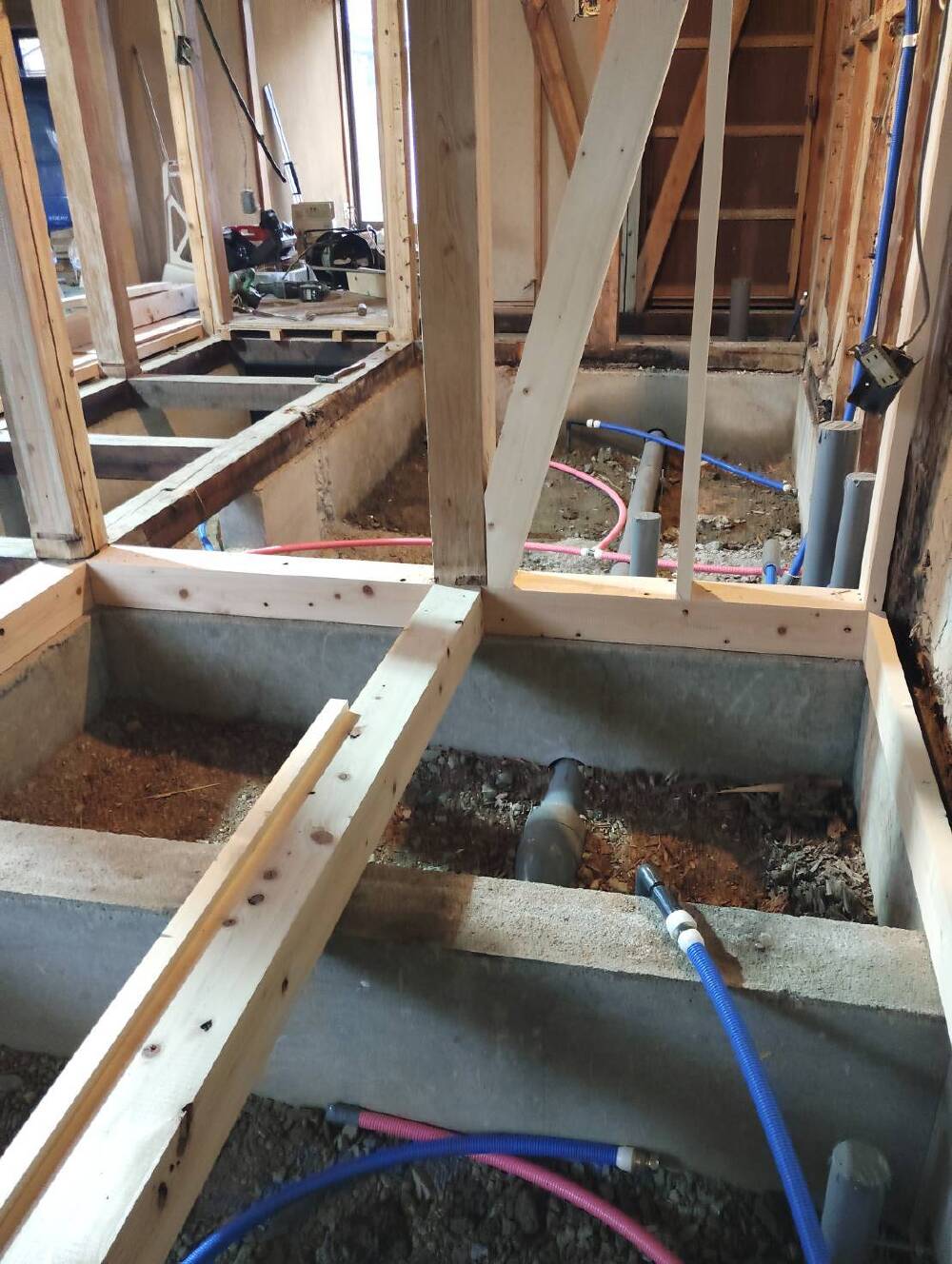

段階で朽ちていた土台や大引きは入替え、耐力壁を追加するなどして構造を補強していきます。

34. 2026年04月14日
設備配管仕込み

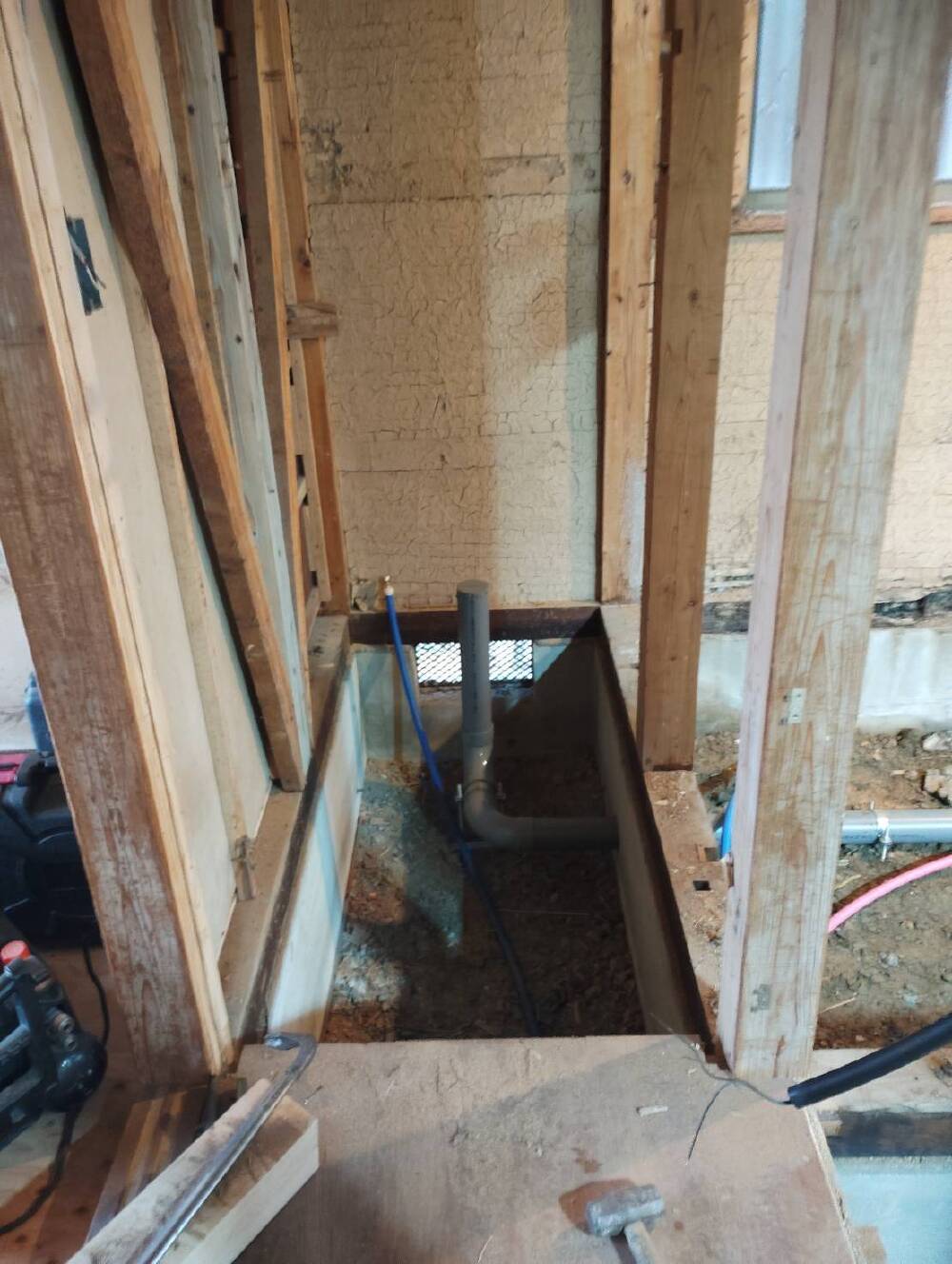

設備配管仕込み

水回りの配管を仕込んでいきます。

35. 2026年04月09日
解体着工

解体着工

設備機器や畳を撤去していきます。

36. 2026年04月09日
解体②

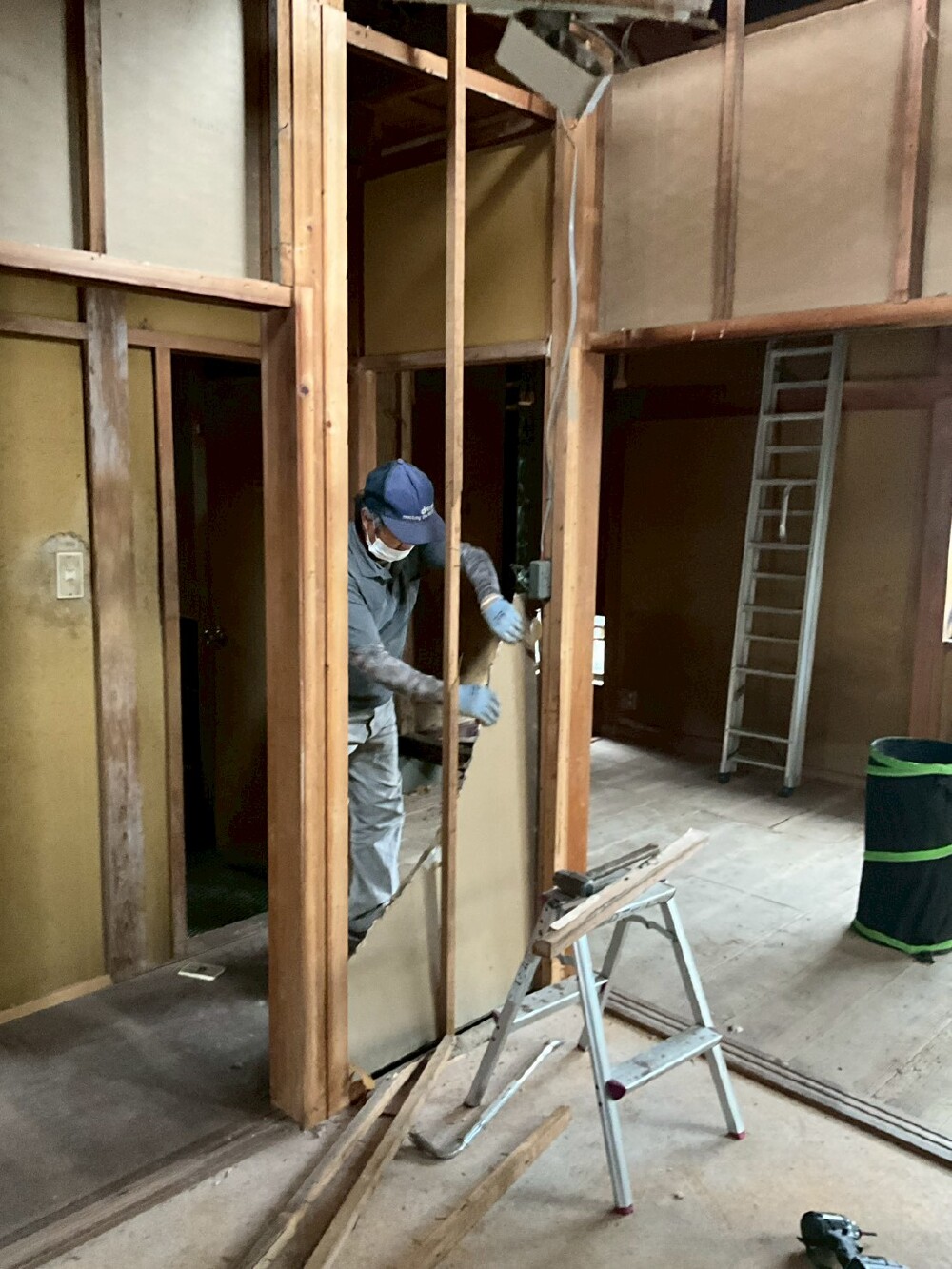

解体②

スケルトン解体し、既存の構造体に問題がないか確認していきます。

37. 2026年04月09日

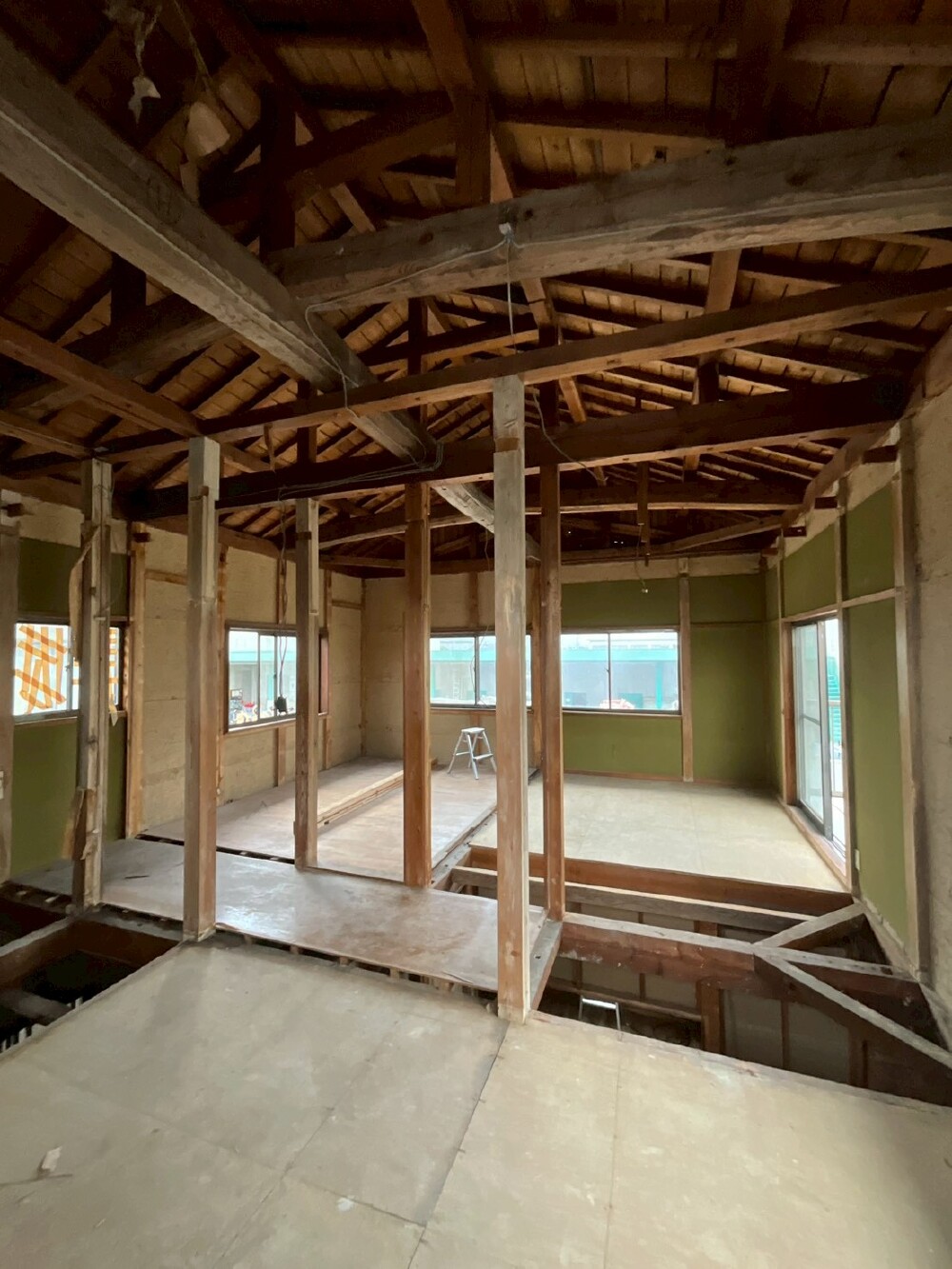

解体①

解体①

スケルトン解体し、既存の構造体に問題がないか確認していきます。
