【性能アップで住み継ぐ家へ】窓リノベとこだわり家具の住まい

上京区 K様邸

すべて|すべて

洋室

建築中レポート

1. 2025年11月10日
洋室の解体

工事着工

ご実家をリノベーションして、住み継ぐ家づくり。
工事がスタートしました♪
「窓リノベ」「お家の性能アップ」「残すところは残す」「バリアフリー」「こだわりのリビング造作家具」こんなテーマを盛り込み、ご家族が住みやすいお家にリノベーションが始まります。
本日は、洋室の解体工事が始まりました。

2. 2025年11月21日
サッシ工事

サッシ工事

サッシはカバー工法、内窓、新設の箇所とそれぞれです。

3. 2025年12月01日
3F 天井下地

3F 天井下地

間取り変更や断熱材入替に伴い、天井の下地から組みなおします。

4. 2025年12月05日
2F 真壁から大壁へ 下地工事

2F 真壁から大壁へ 下地工事

和室だった部屋を洋室に変更するために、真壁(柱が見えている壁)から大壁(柱が壁の中に入っている壁)に仕様変更します。

5. 2025年12月05日
2F 廊下 下地工事

2F 廊下 下地工事

6. 2025年12月11日
天井断熱材仕込み

天井断熱材仕込み

外部に接している天井に断熱材を仕込んでいきます。

7. 2025年12月15日
1F 床下地

1F 床下地

1Fは床下地も施工します。

8. 2025年12月18日
UB打合せ

UB打合せ

現場には重要なポイントのメモがたくさん書かれています。

9. 2025年12月19日
玄関ドア新設工事

玄関ドア新設工事

新設するサッシの工事です。

10. 2025年12月26日
床断熱

床断熱工事

床断熱を施工しました。
これで寒い冬も安心です。

11. 2026年01月09日

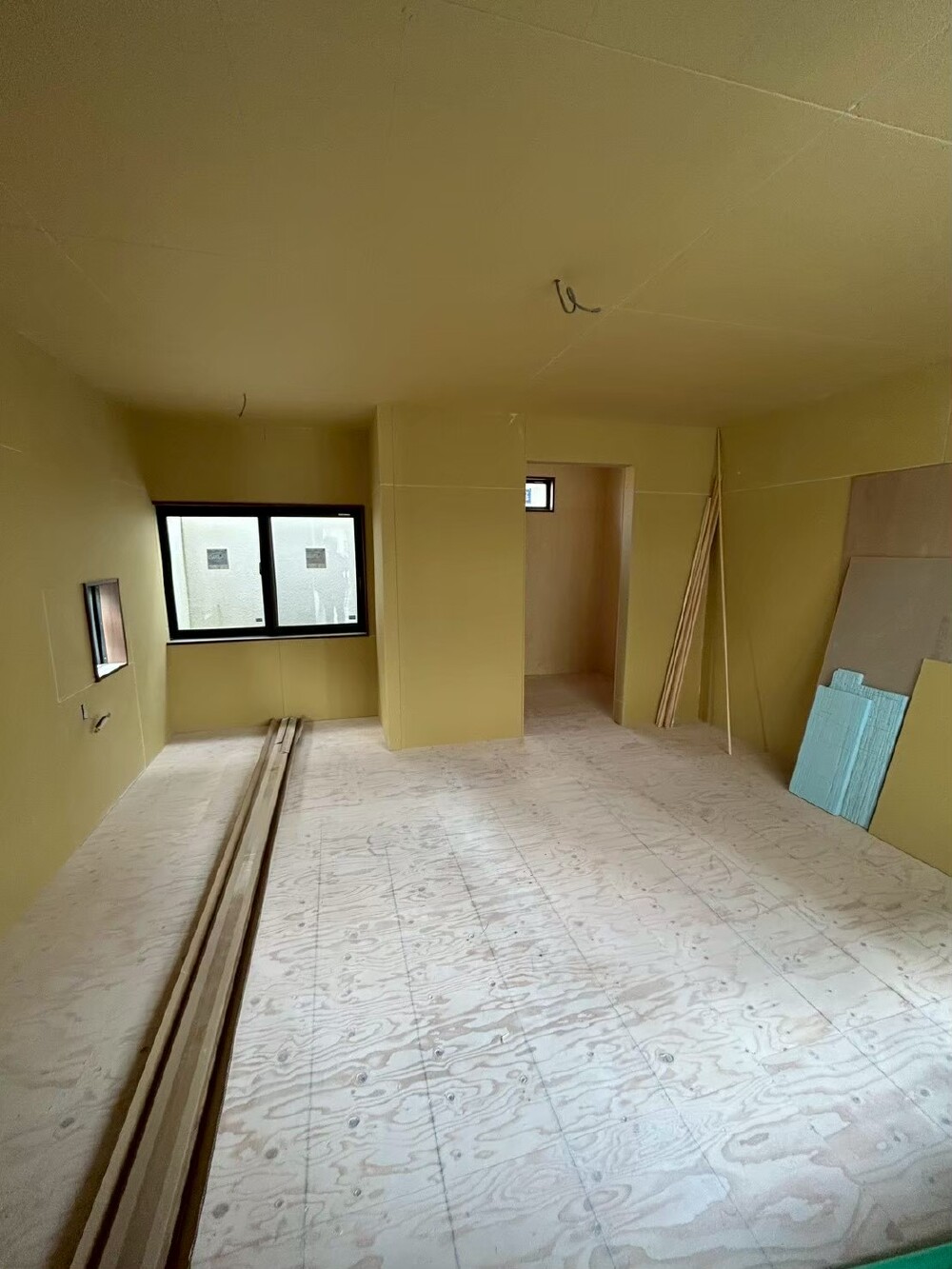

床/壁 下地施工

床/壁 下地施工

フローリングやクロスの下地となる合板やせっこうボードを貼っていきます。

12. 2026年01月15日

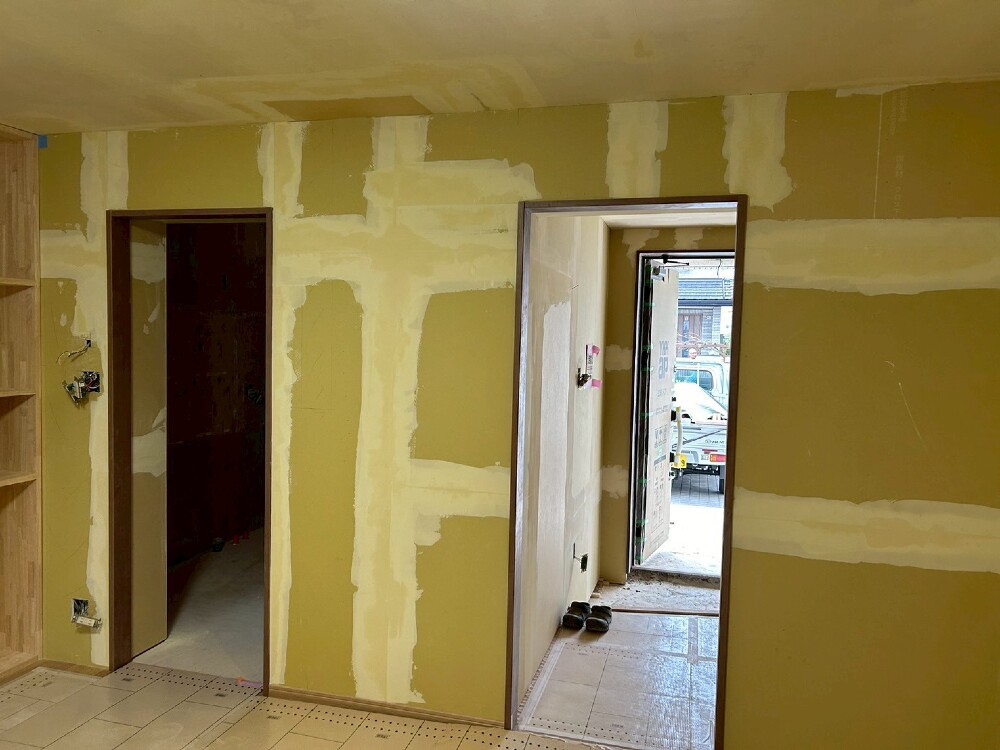

クロスのパテ処理

クロスのパテ処理

クロスを貼る前に、せっこうボードの凹凸や継ぎ目を無くすためにパテ処理をしていきます。

13. 2026年01月22日

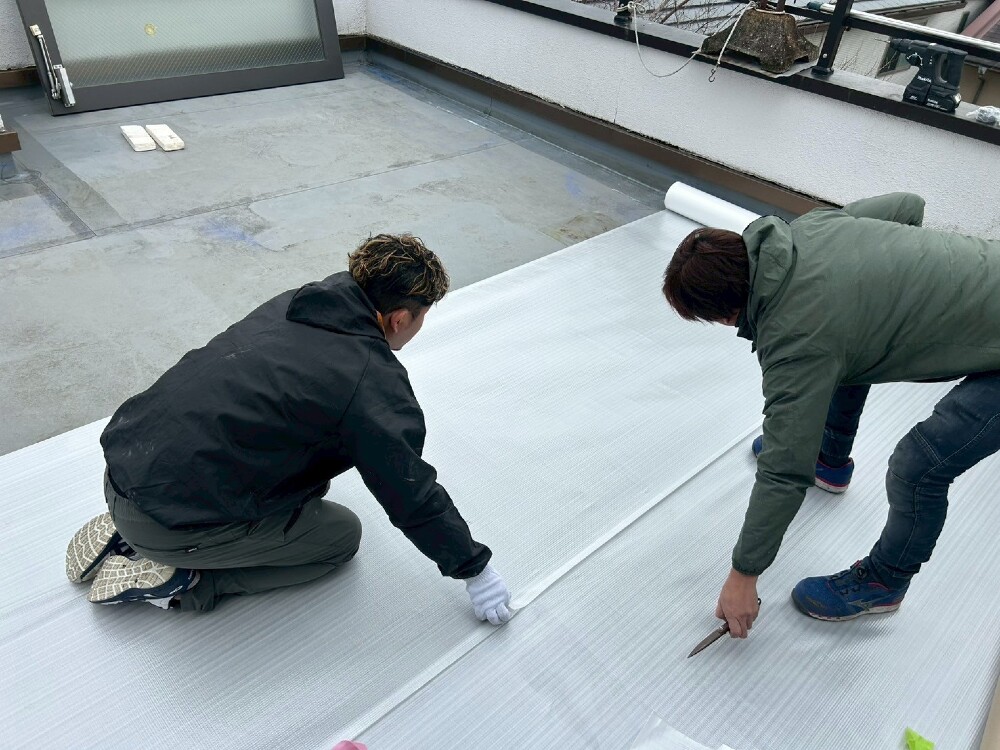

ベランダ防水工事

ベランダ防水工事

防水工事の寿命は大体13年ほどです。
リフォームと一緒にベランダ防水も施し、建物の性能を保つ工事となりました。

14. 2026年02月03日

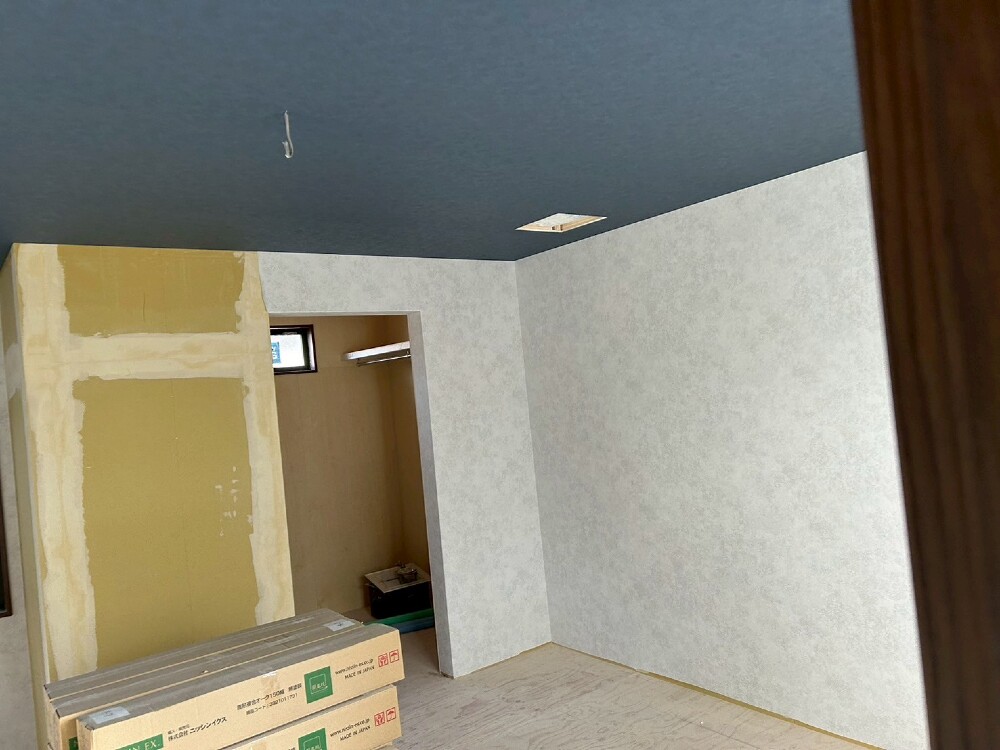

クロス工事

クロス工事

パテ処理が済んだ壁面はクロス貼を進めていきます。

15. 2026年02月20日

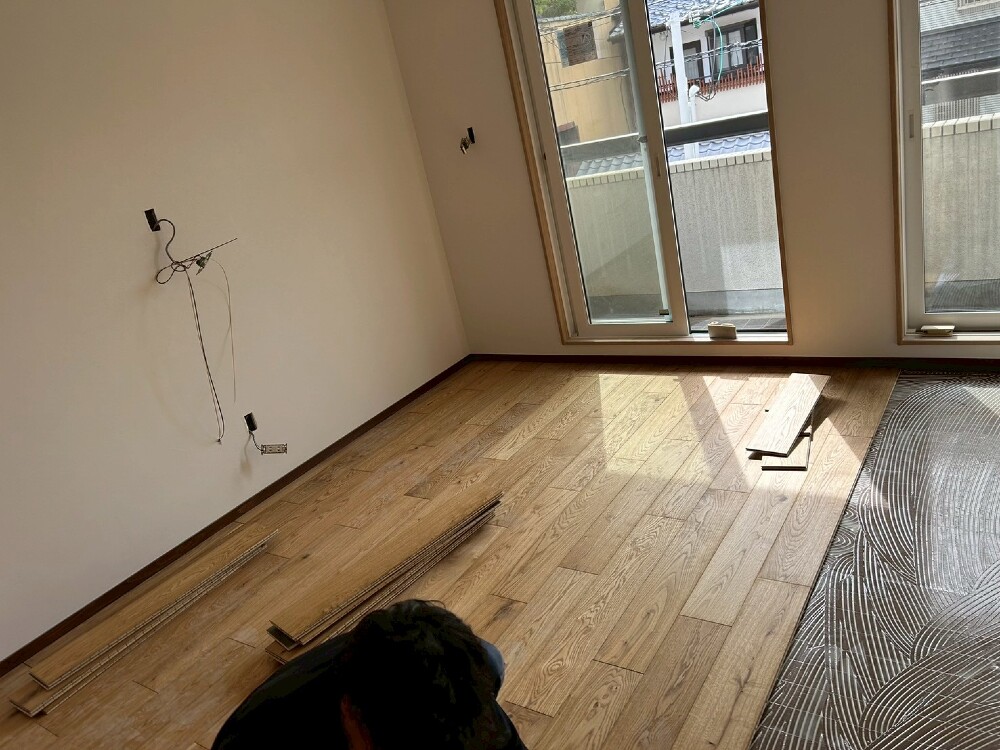

床貼工事①

床貼工事①

フローリングを貼っていきます。
2階は今回直貼り施工となりました。

16. 2026年02月25日

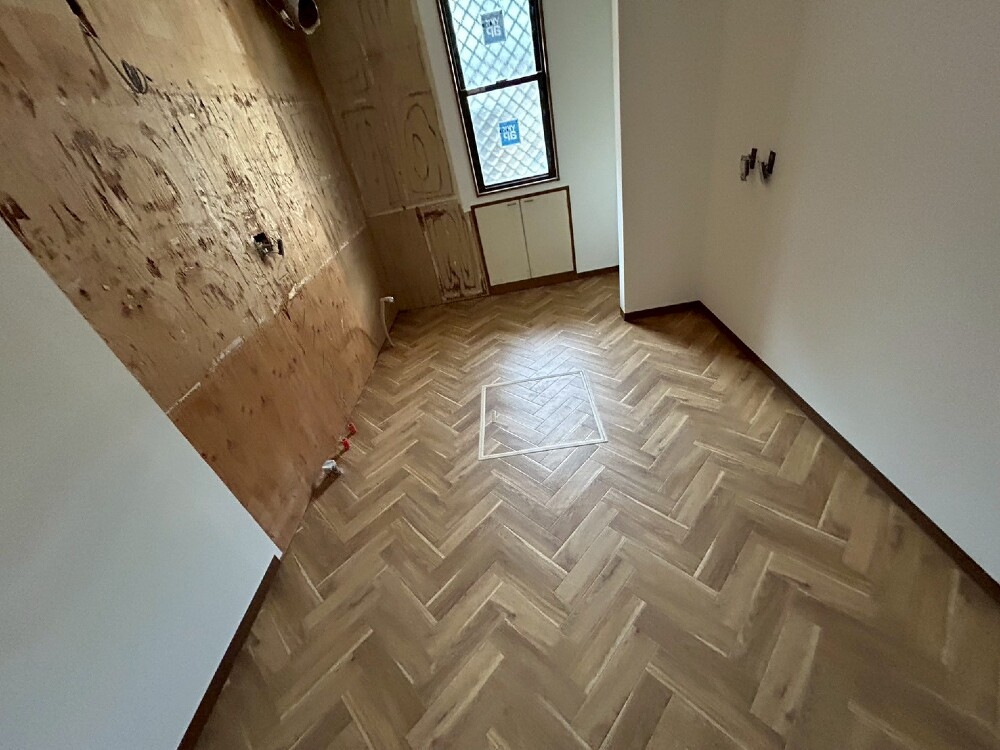

床貼工事②

床貼工事②

水回りにはクッションフロアを貼っていきます。
デザインがたくさんあるので、意匠面でこだわることのできるポイントとなります。

17. 2026年02月28日

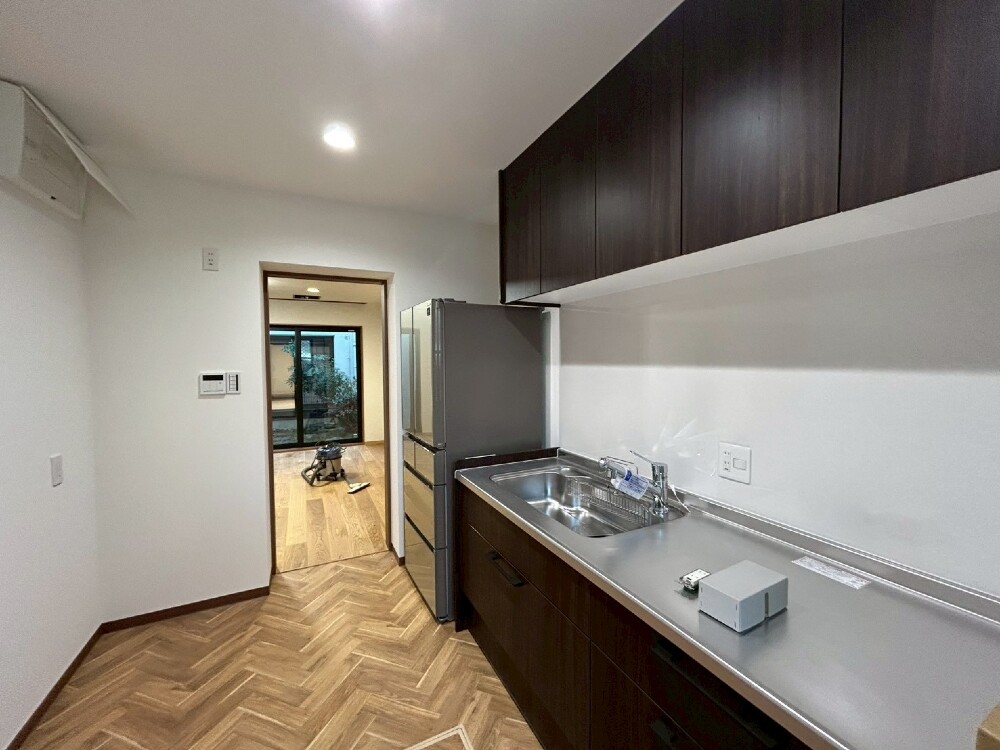

キッチン据付

キッチン据付

18. 2026年03月05日

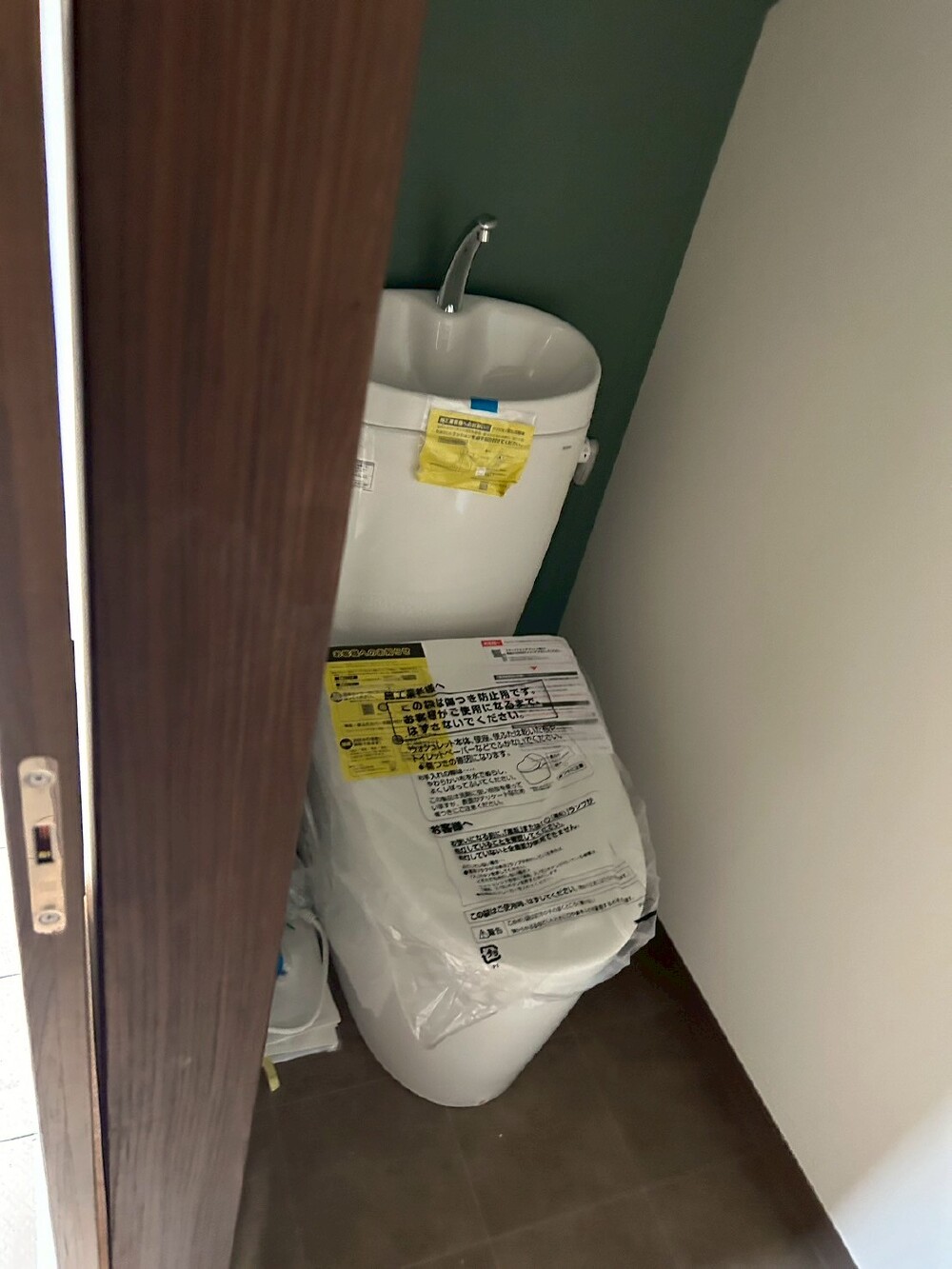

トイレ据付

トイレ据付

19. 2026年03月16日

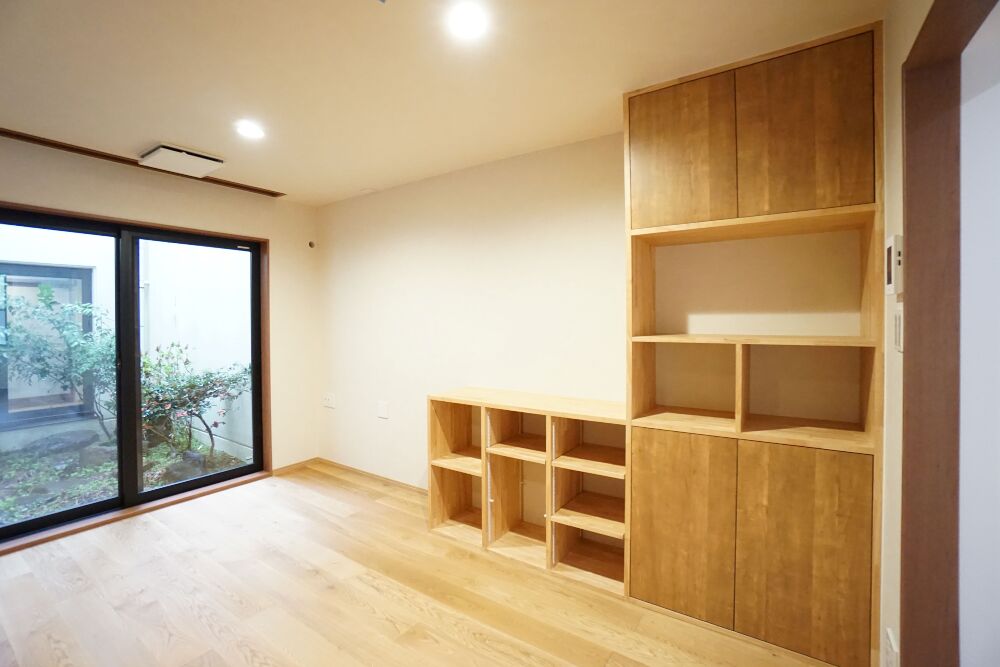

美装工事

美装工事

最後に美装工事をしてお引渡しとなります。
